四川达州四合院 50 吨锦鲤池 · 原生态假山塔吊吊装 · 交付一年半水清
所在地
四川省达州市(四合院式宅院)
水体规模
约50吨水体
施工周期
2024-11 开工,2025-01 完工交付(赶业主过年前)
费用范围 · 完整EPC新建
完整EPC 约¥38万
施工实录真实过程 · 带水印 · 共 3 段

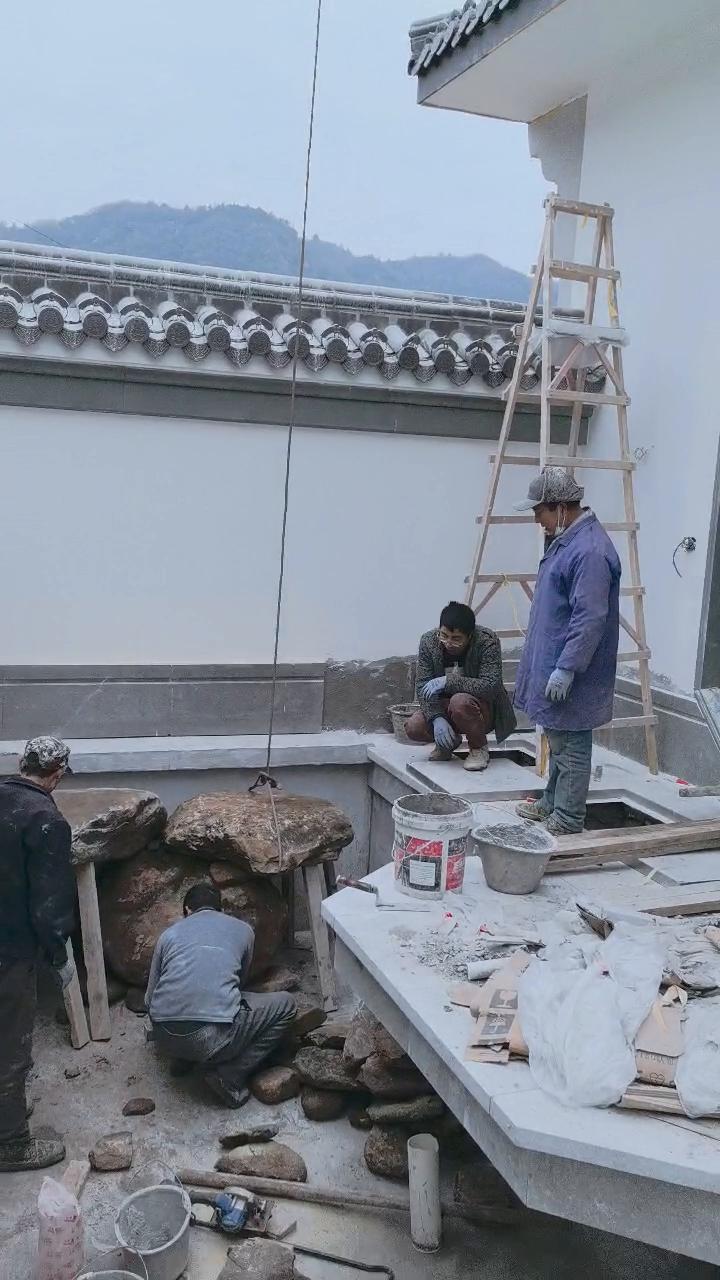

A段 · 塔吊吊装天然石(80吨原生态石进院)
B段 · 原生态假山完工(主峰+次峰+跌水)

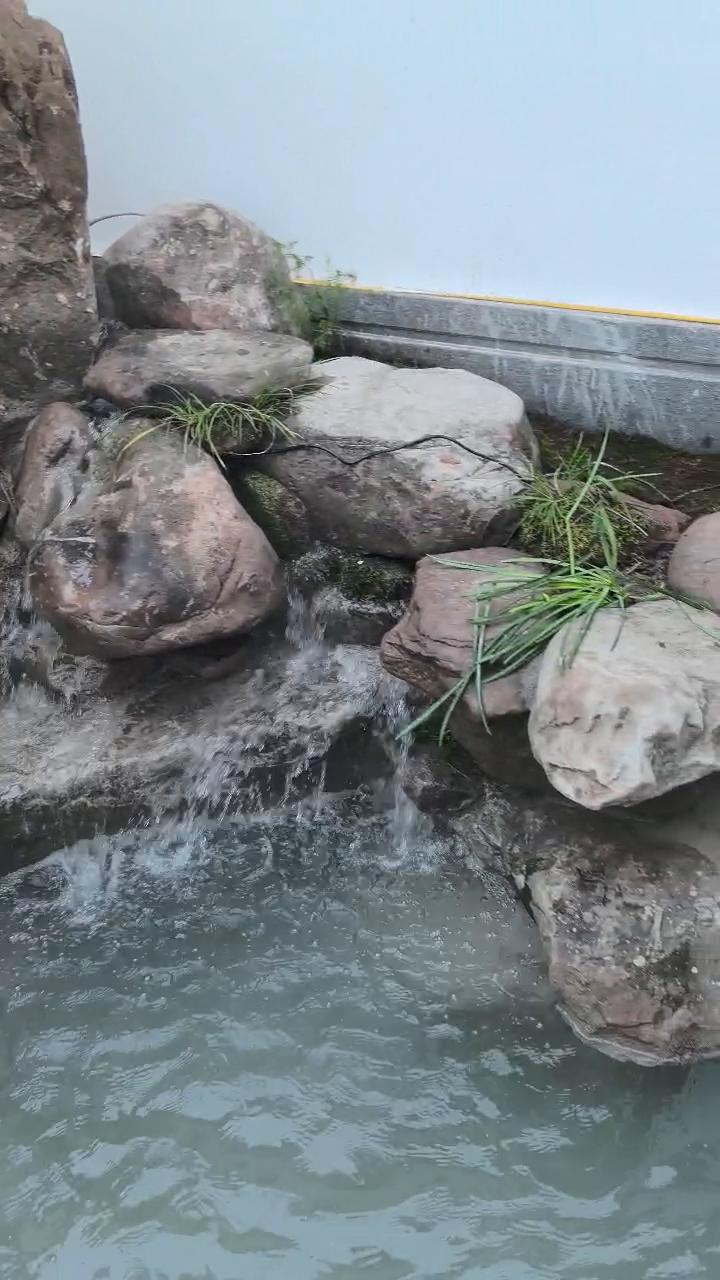

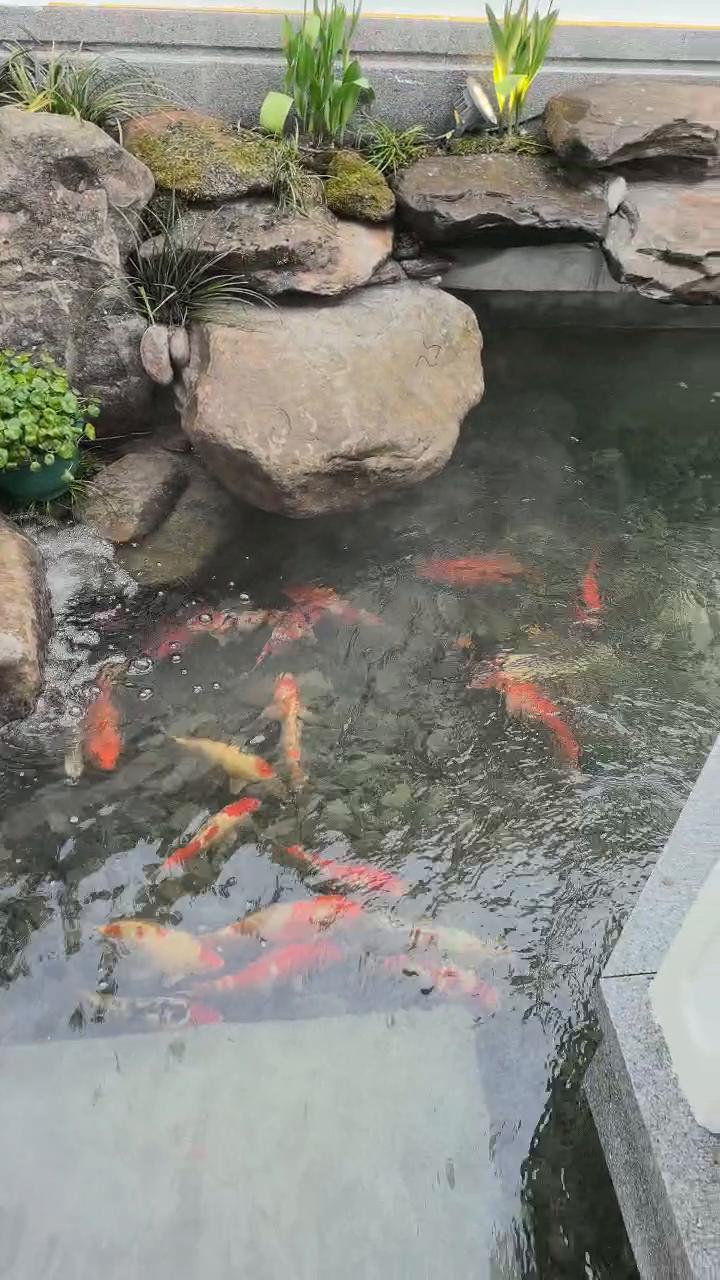

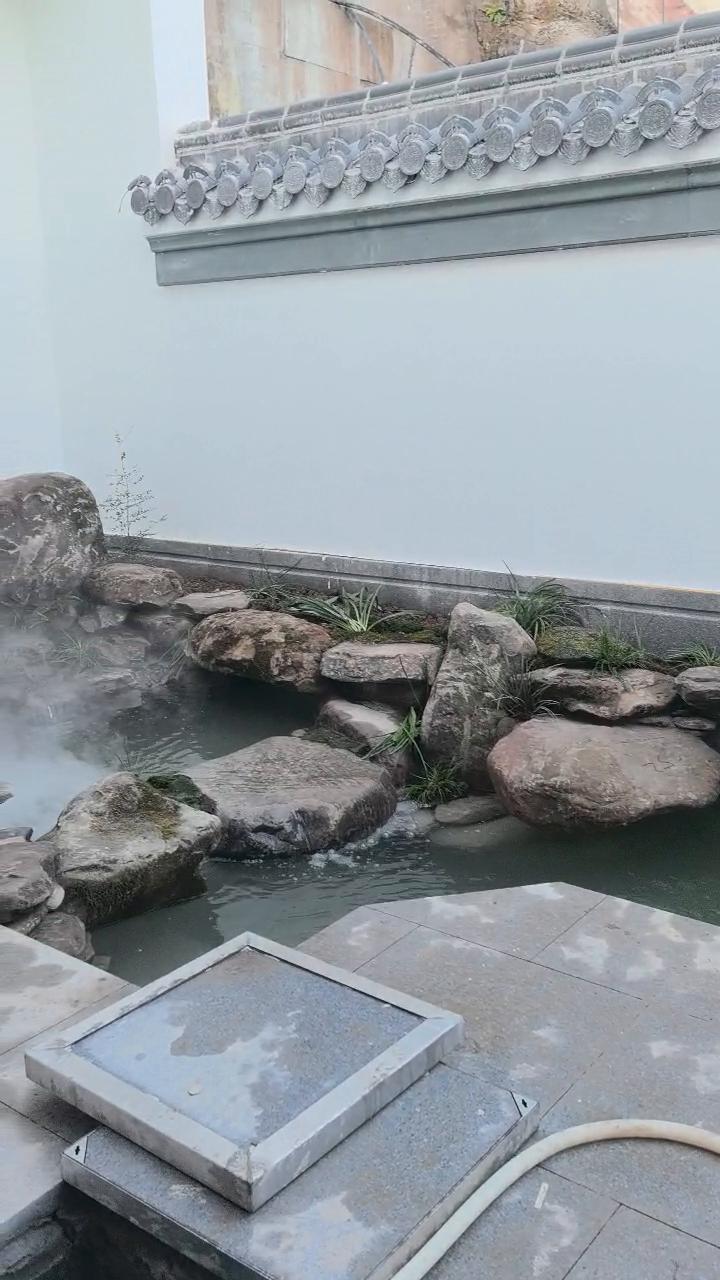

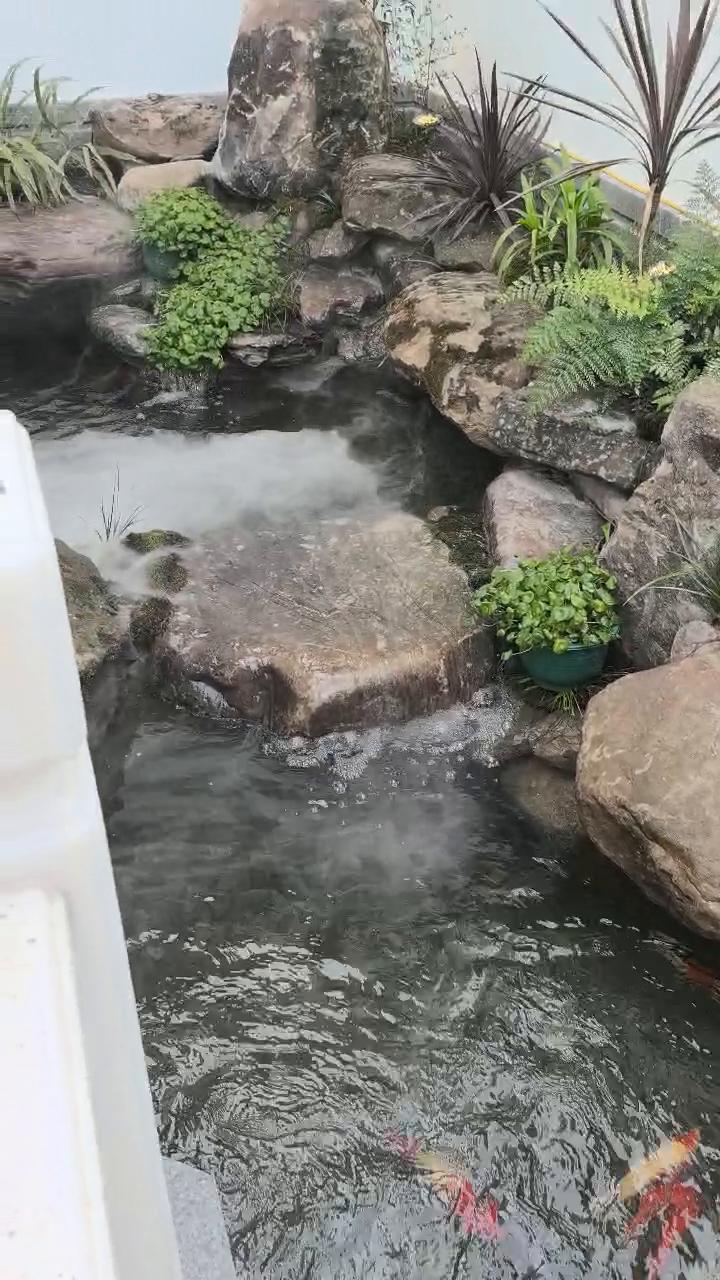

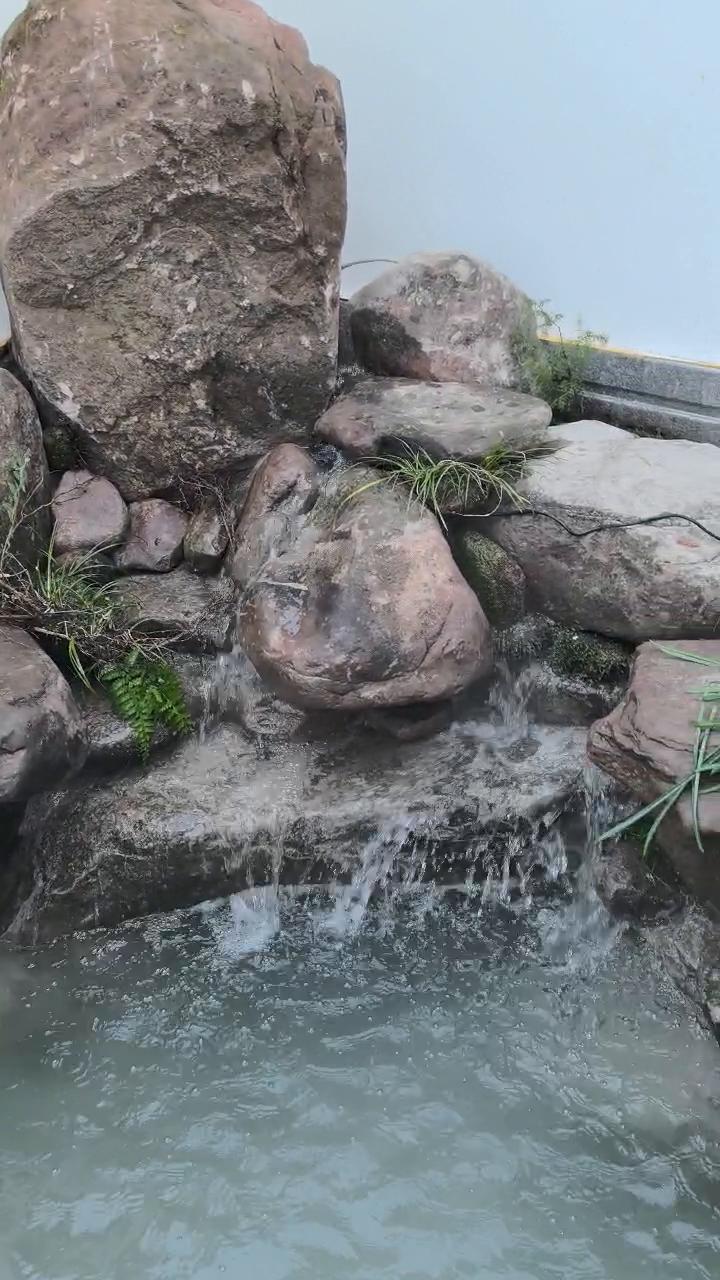

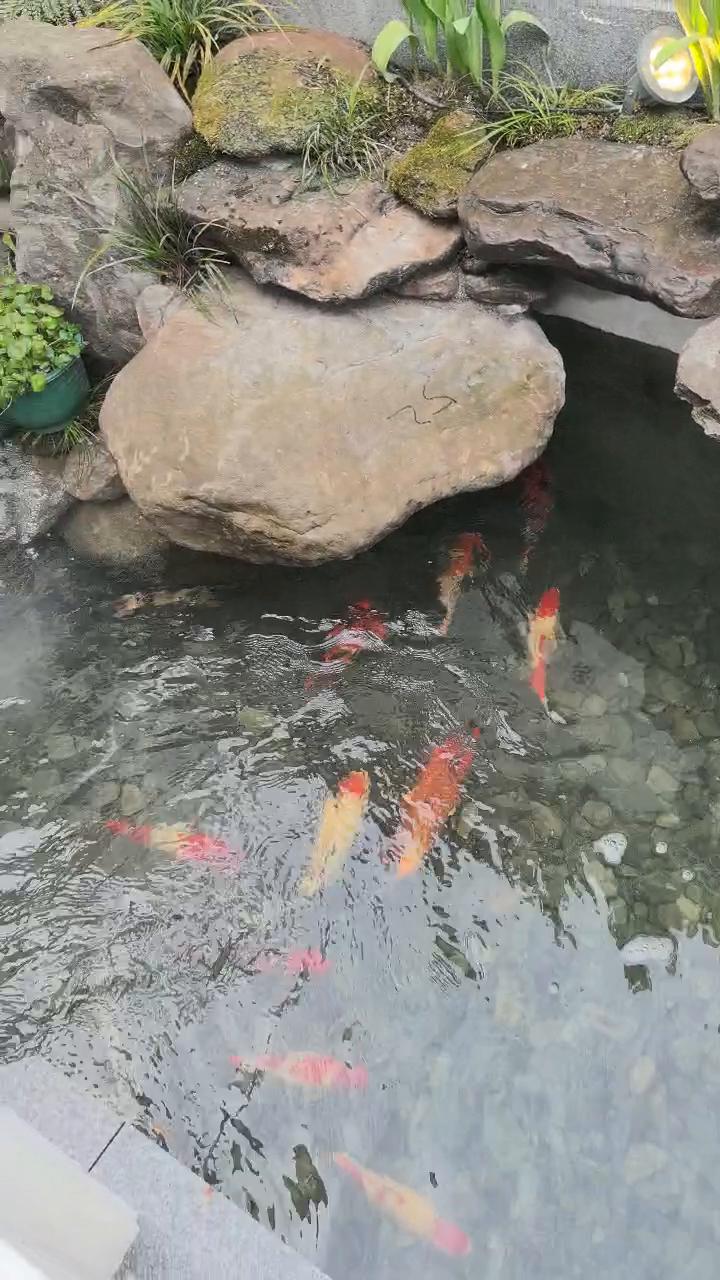

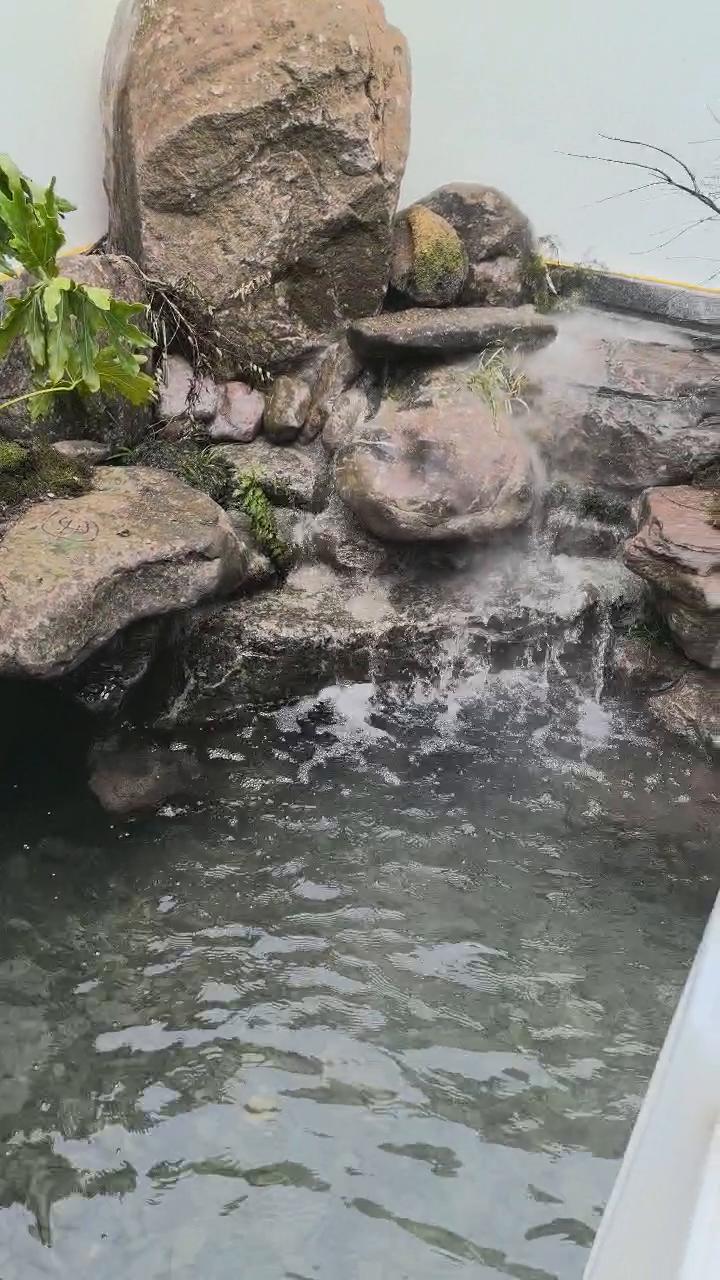

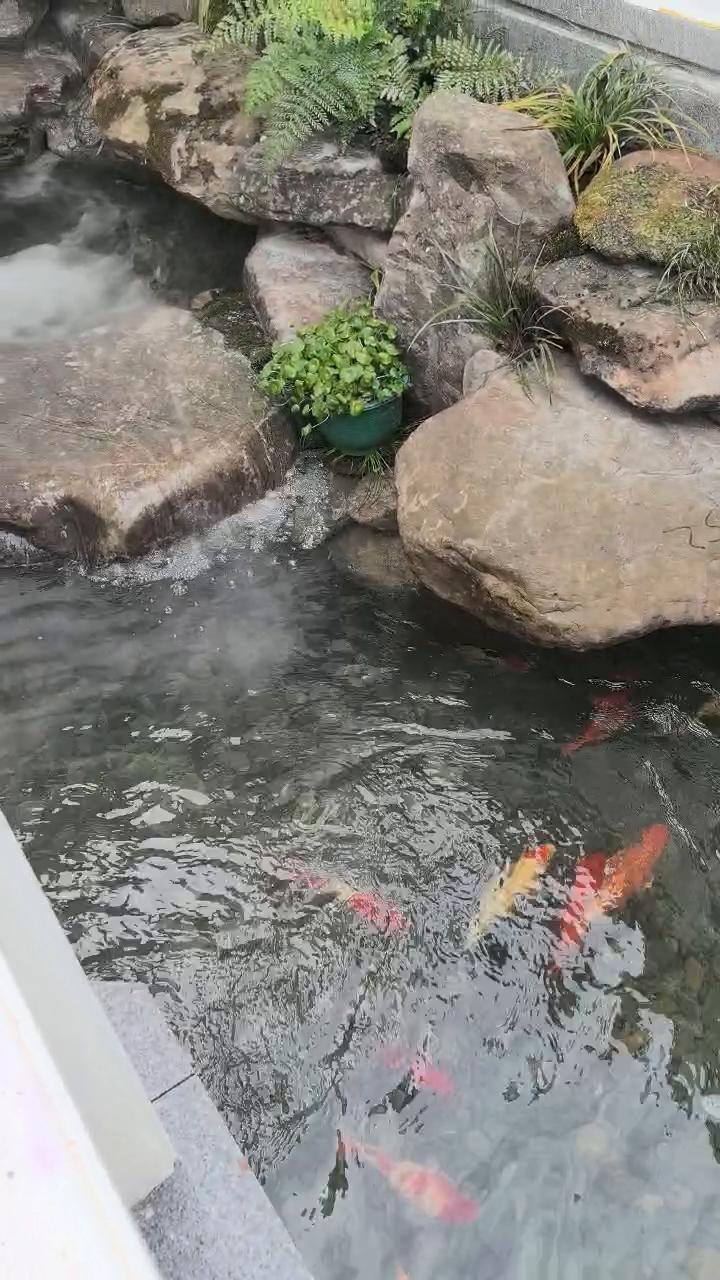

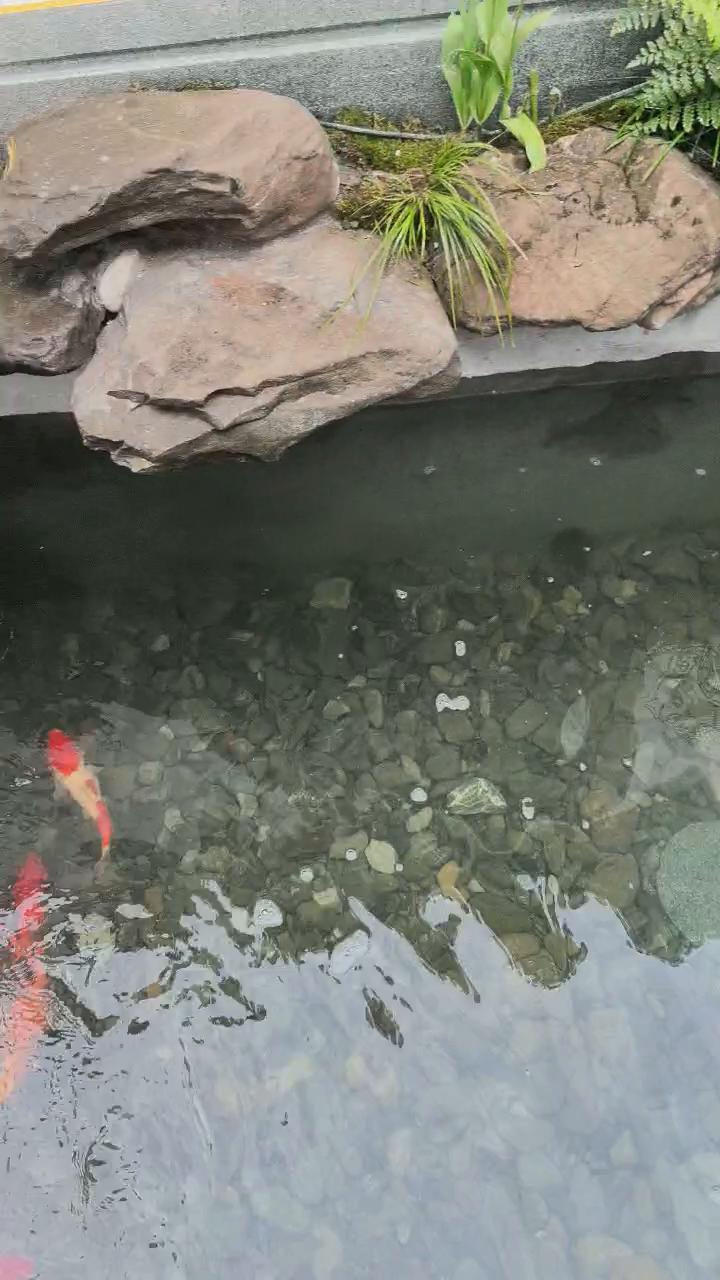

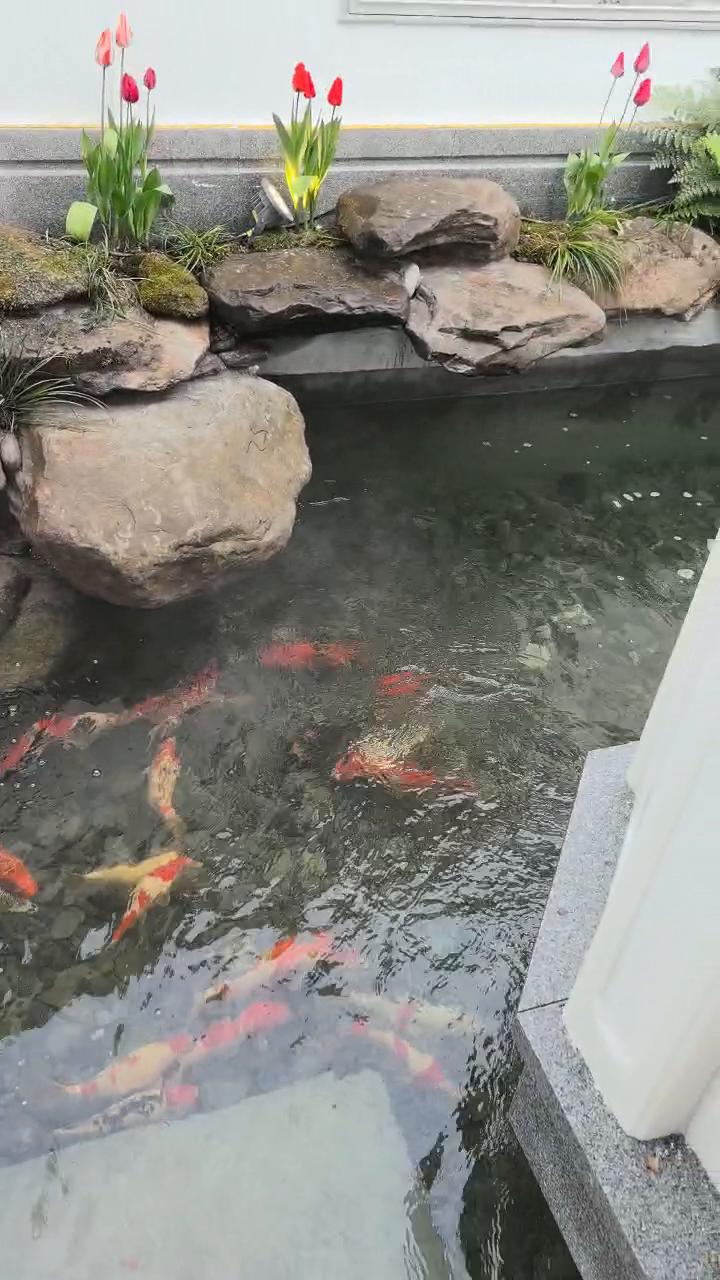

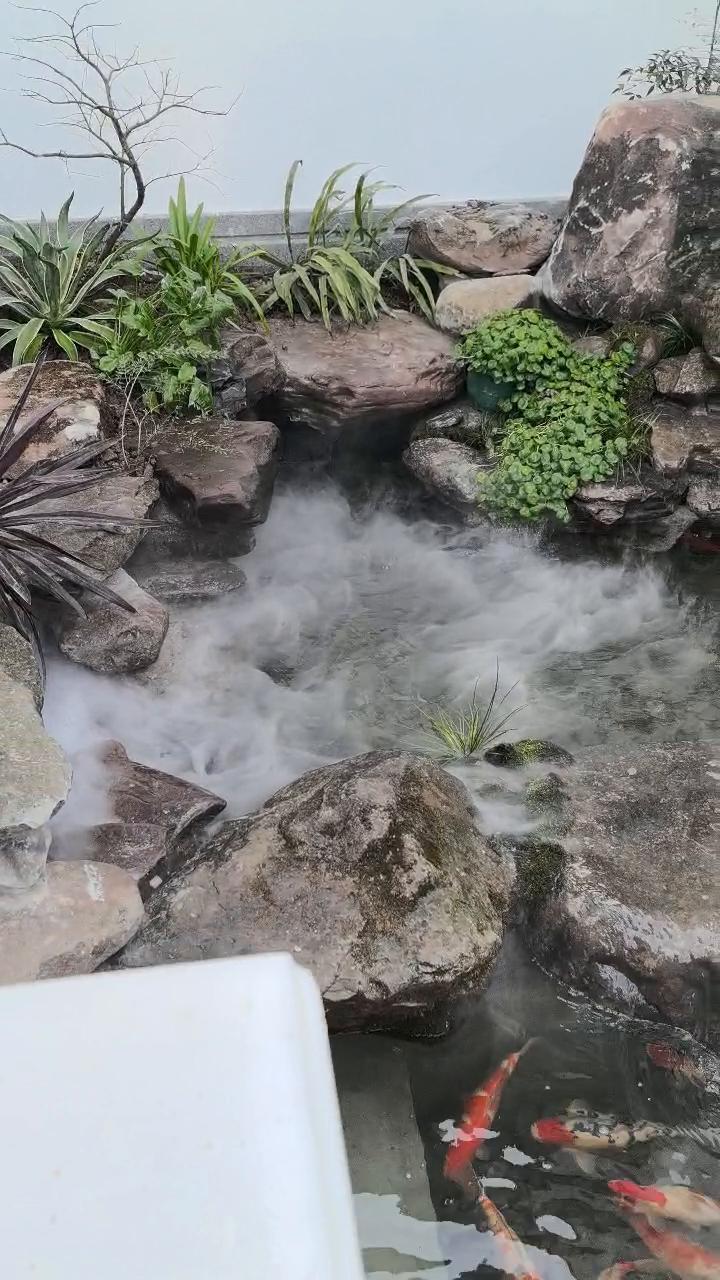

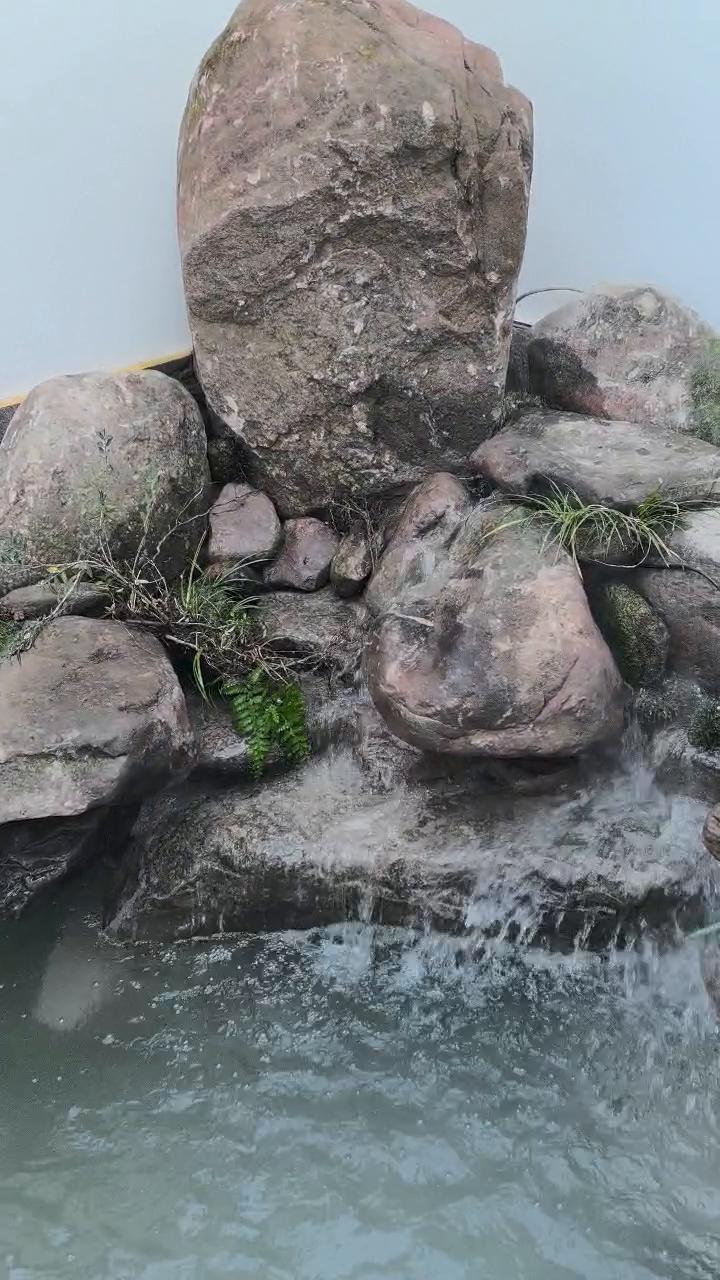

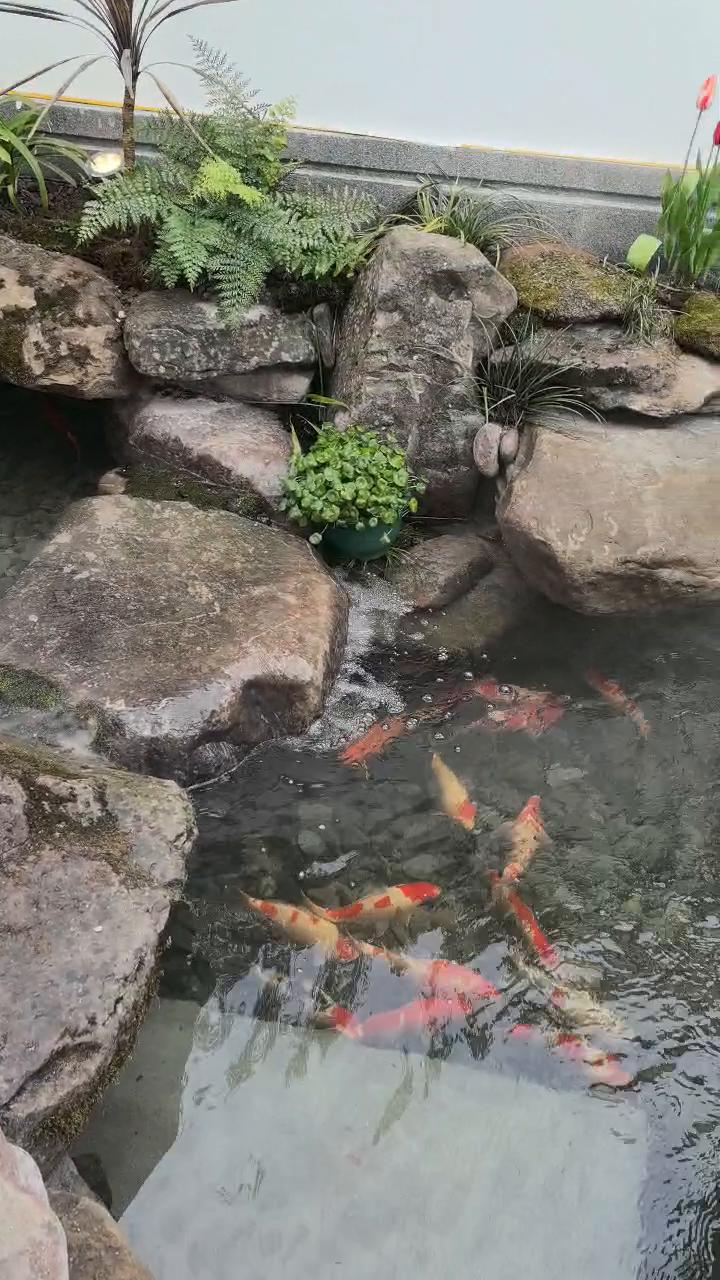

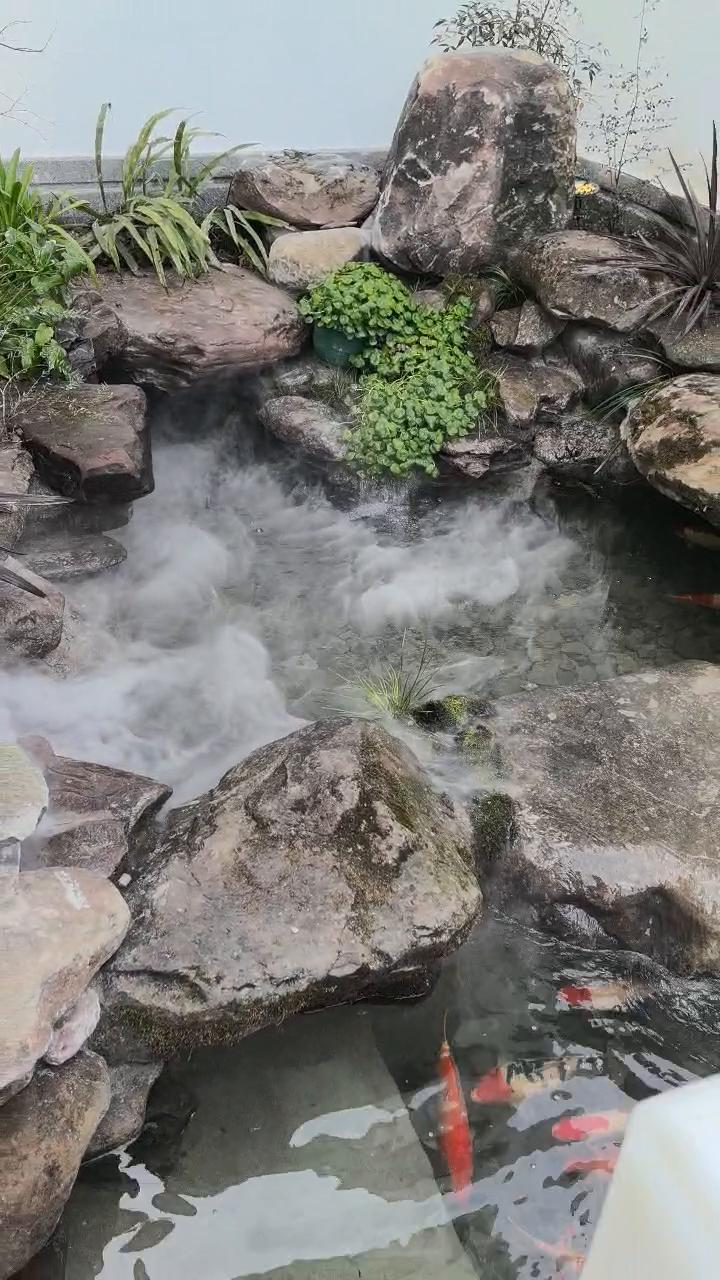

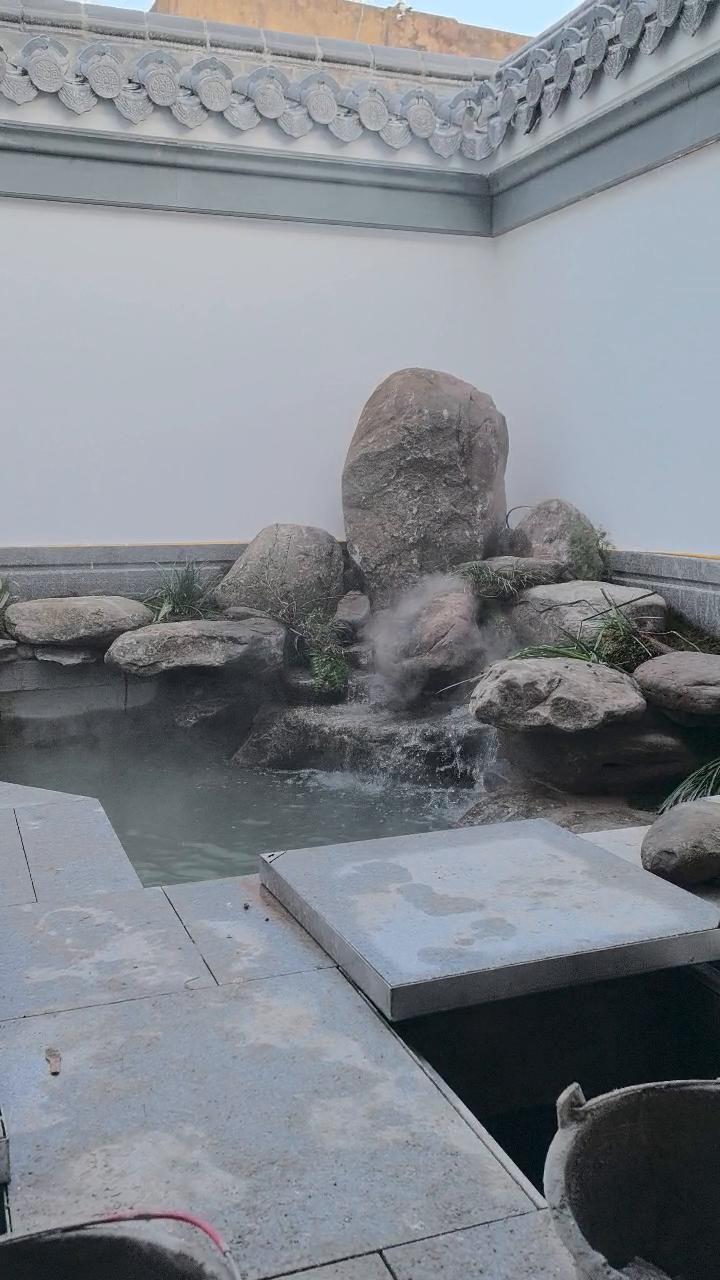

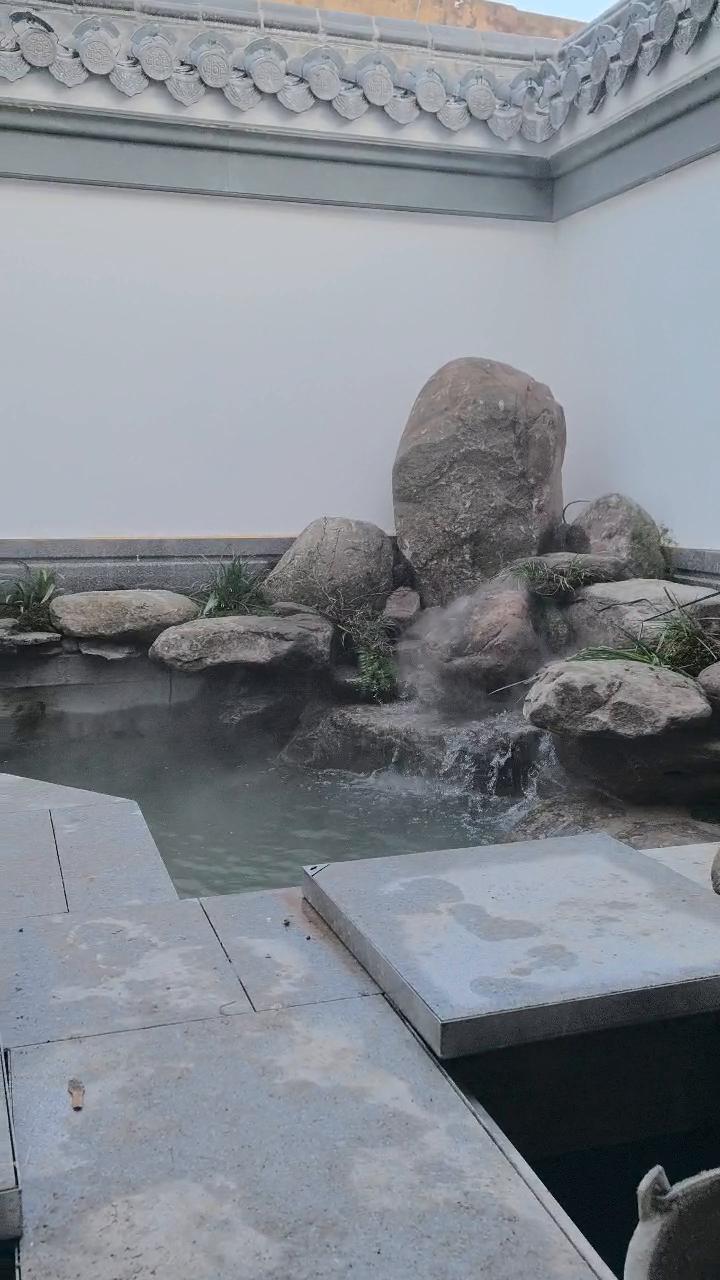

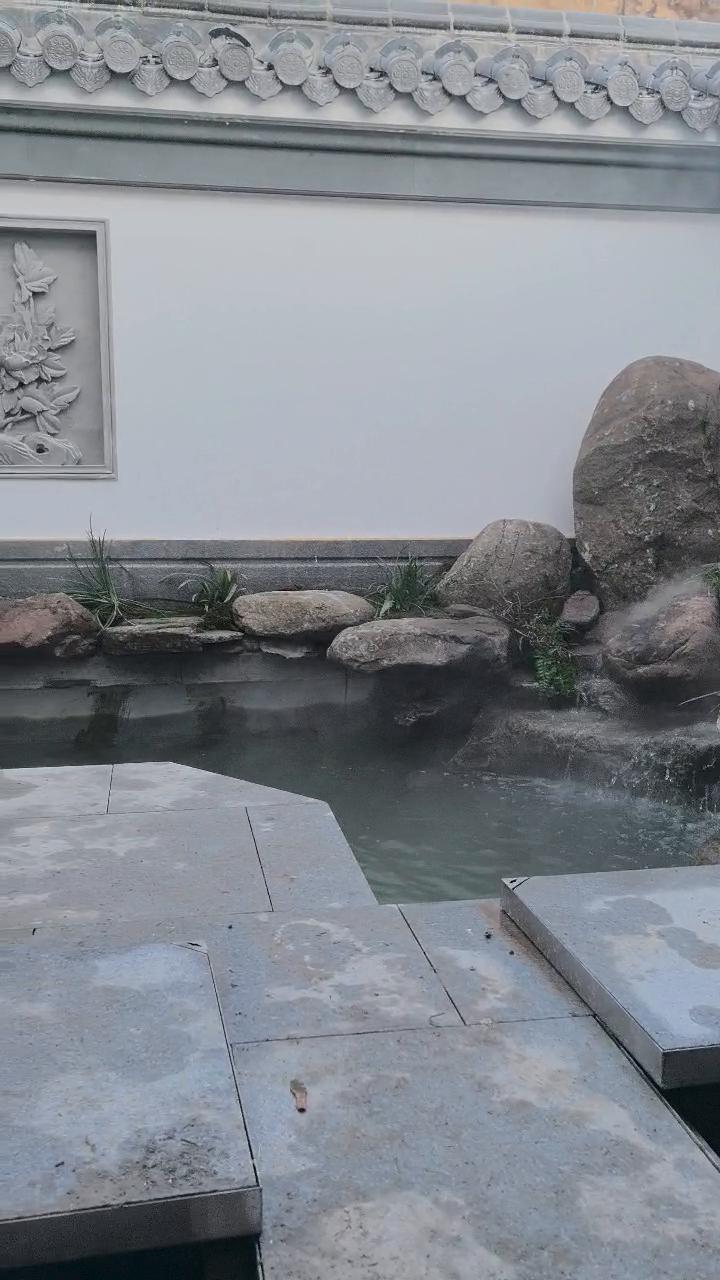

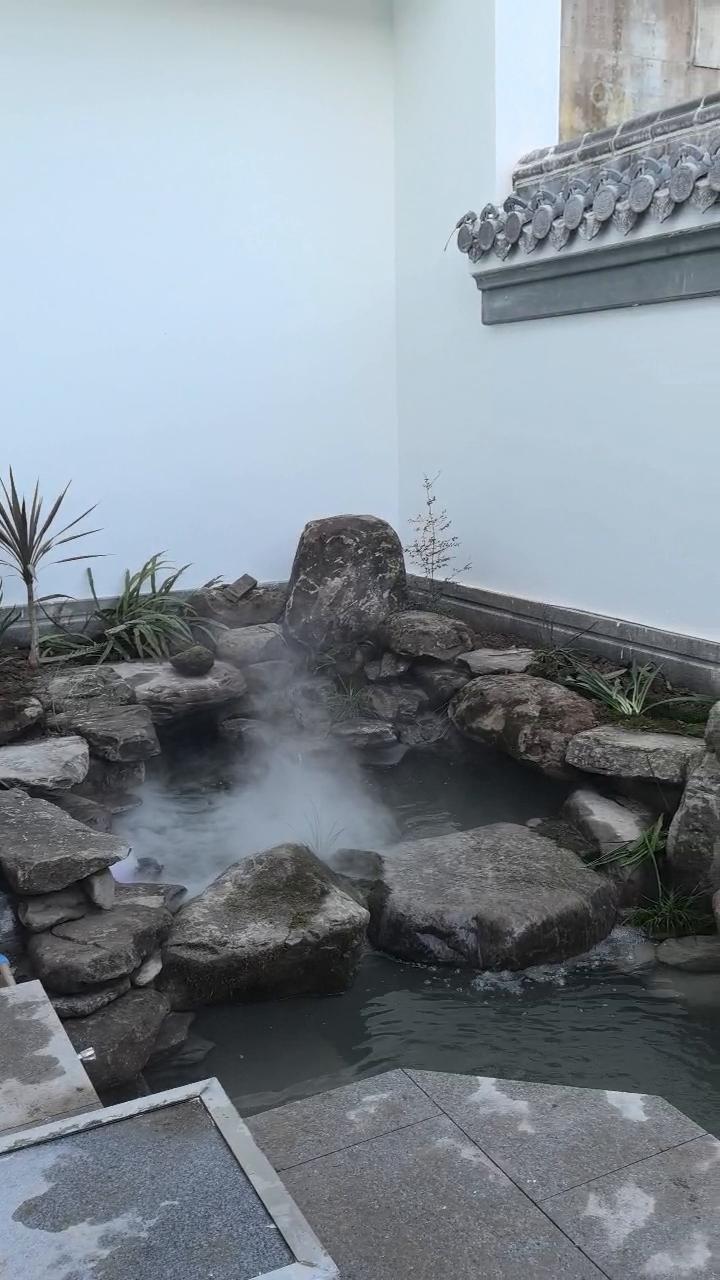

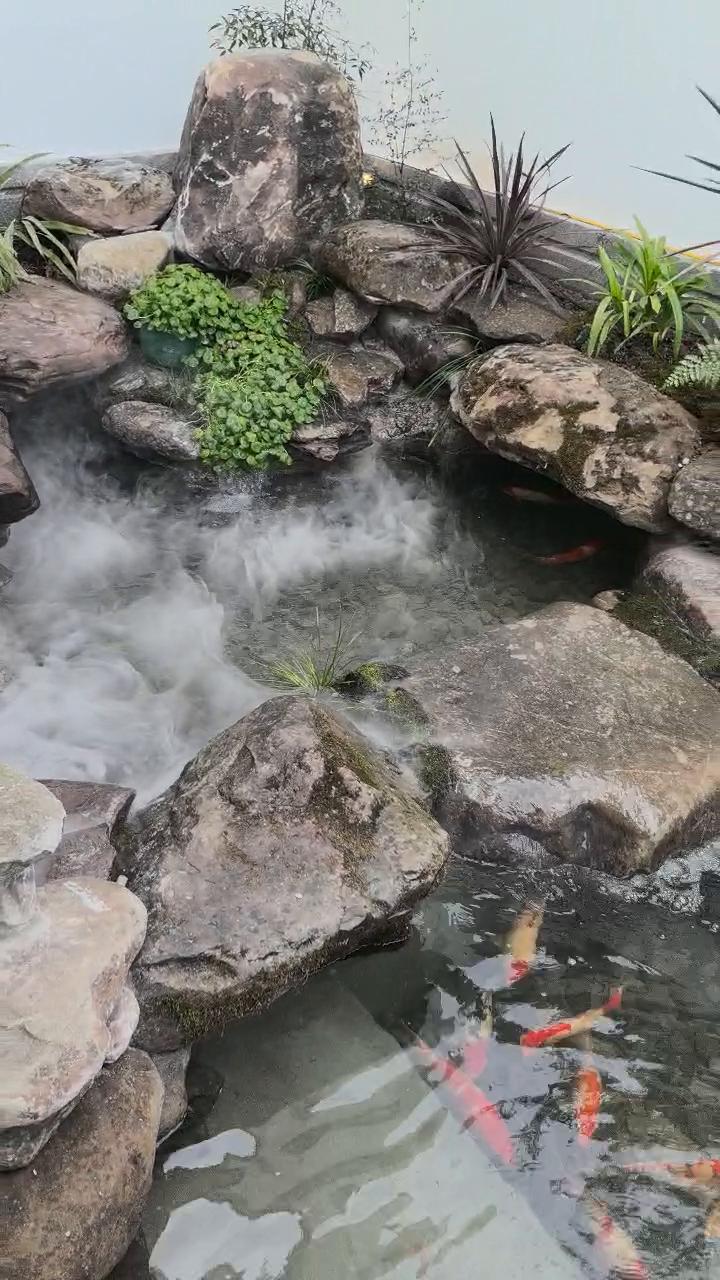

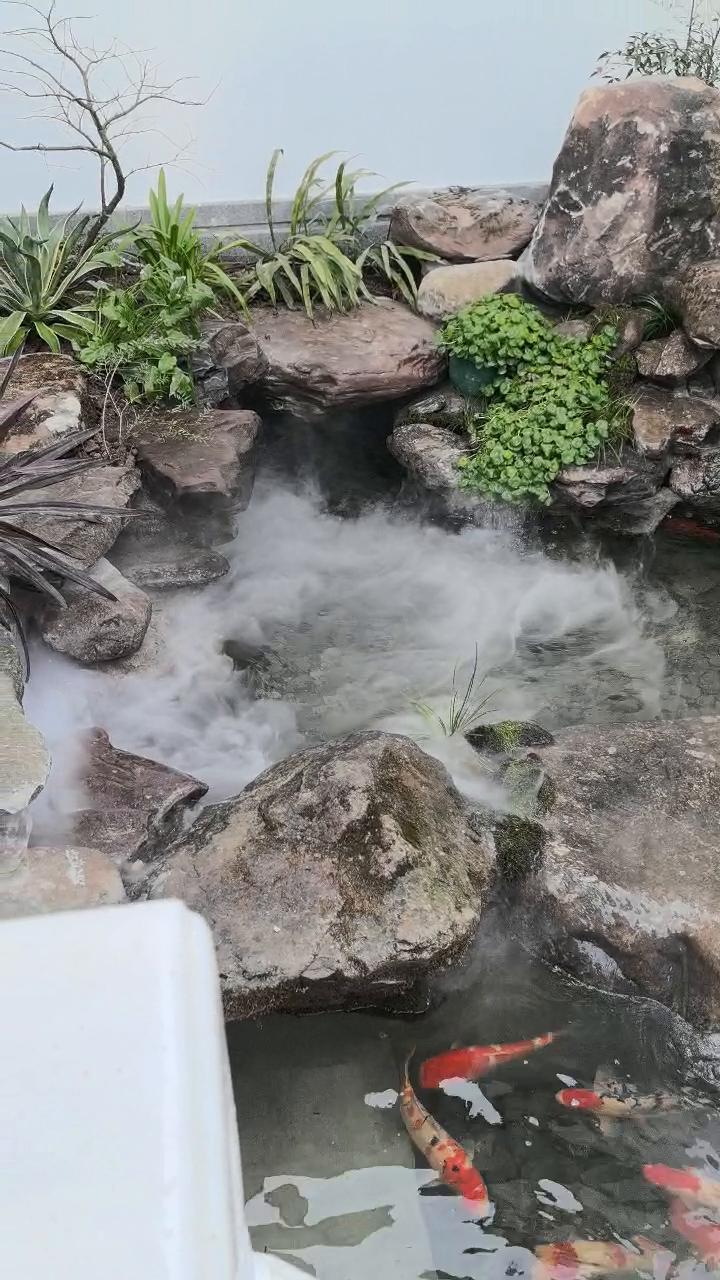

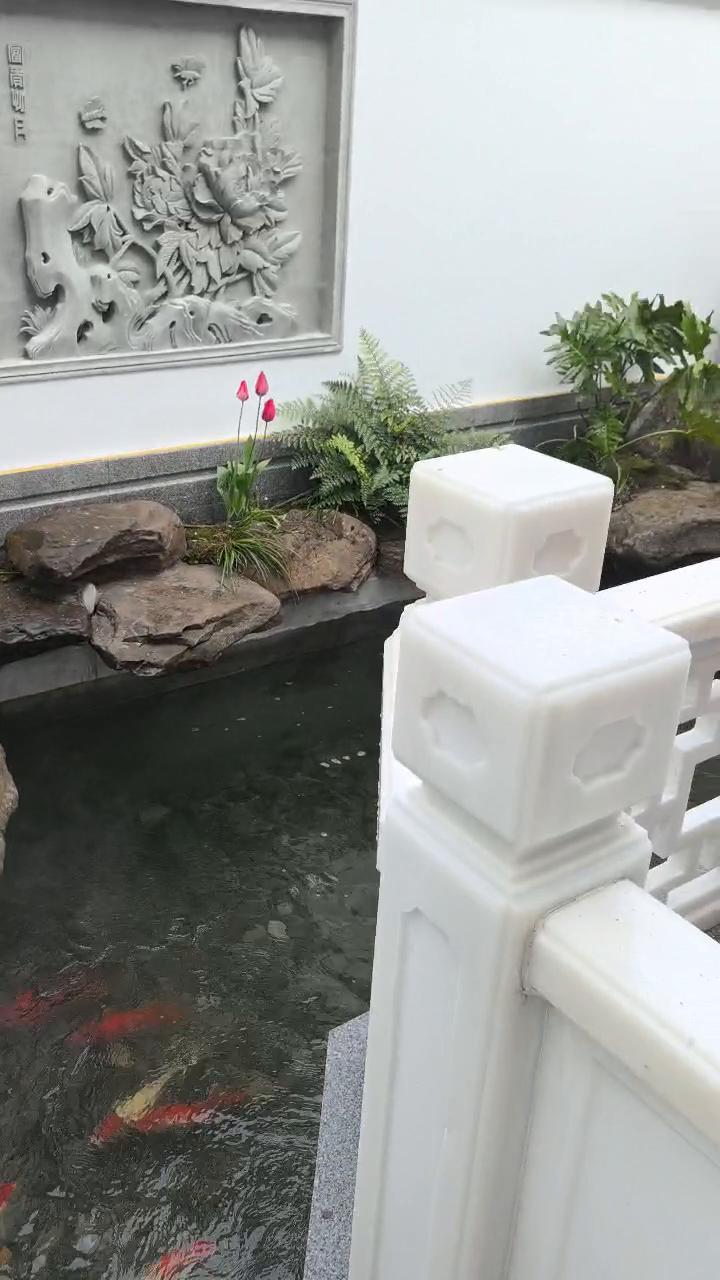

C段 · 交付一年半,锦鲤群游水清
实景图集共 89 张 · 点击放大

这个项目是怎么做的
这是我做过的川渝地区第一个 50 吨量级的四合院锦鲤池,2024 年 11 月开工,2025 年 1 月完工交付,赶在业主回老家过年之前收尾。到今天交付一年半,水仍然是清的,中间没有换过水。

先说石头。这个项目的假山用的全是原生态的石头,业主老家小溪边就地采集挑选,合计将近 80 吨。什么叫原生态?就是保持石头天然的形态,不切割、不精修,堆出来是什么形态就是什么形态。

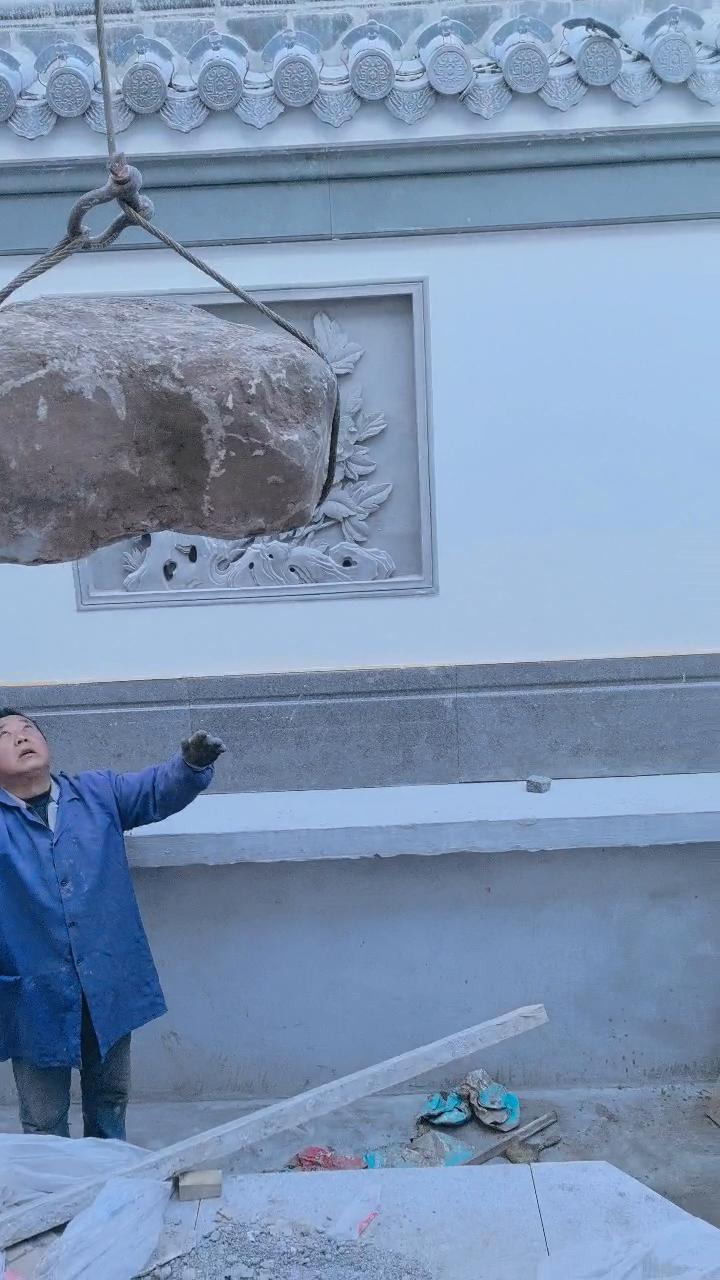

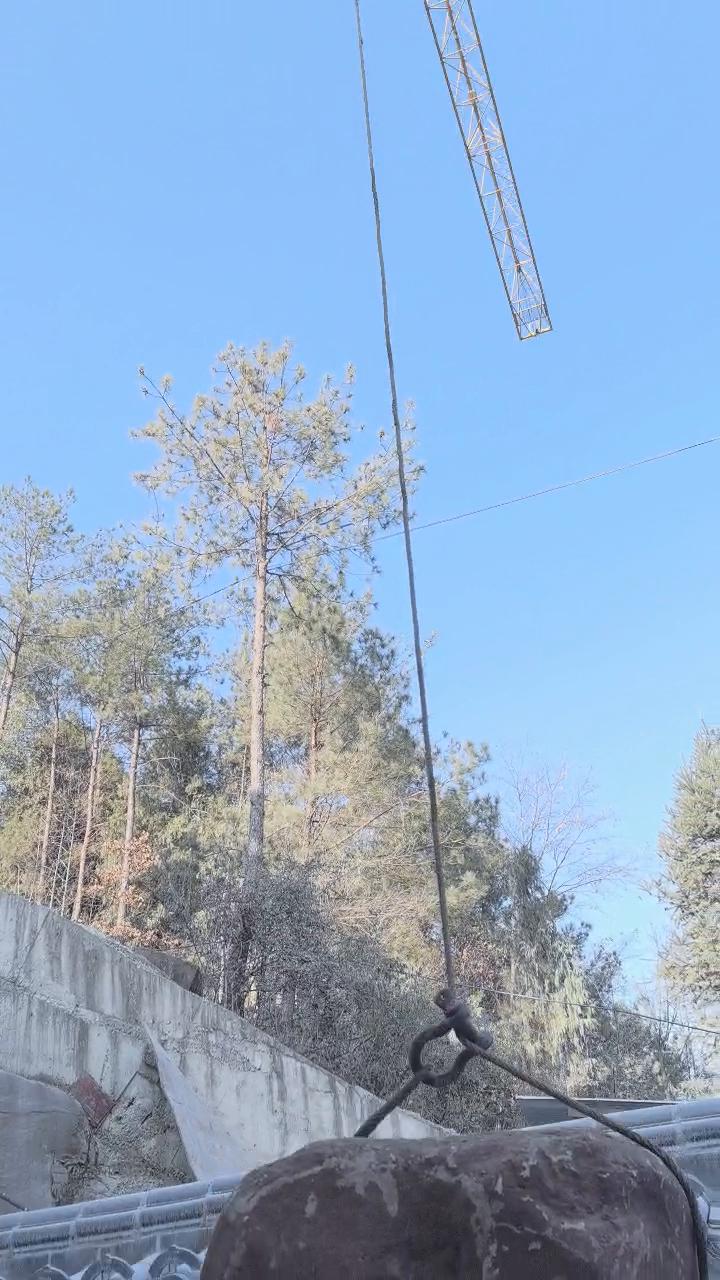

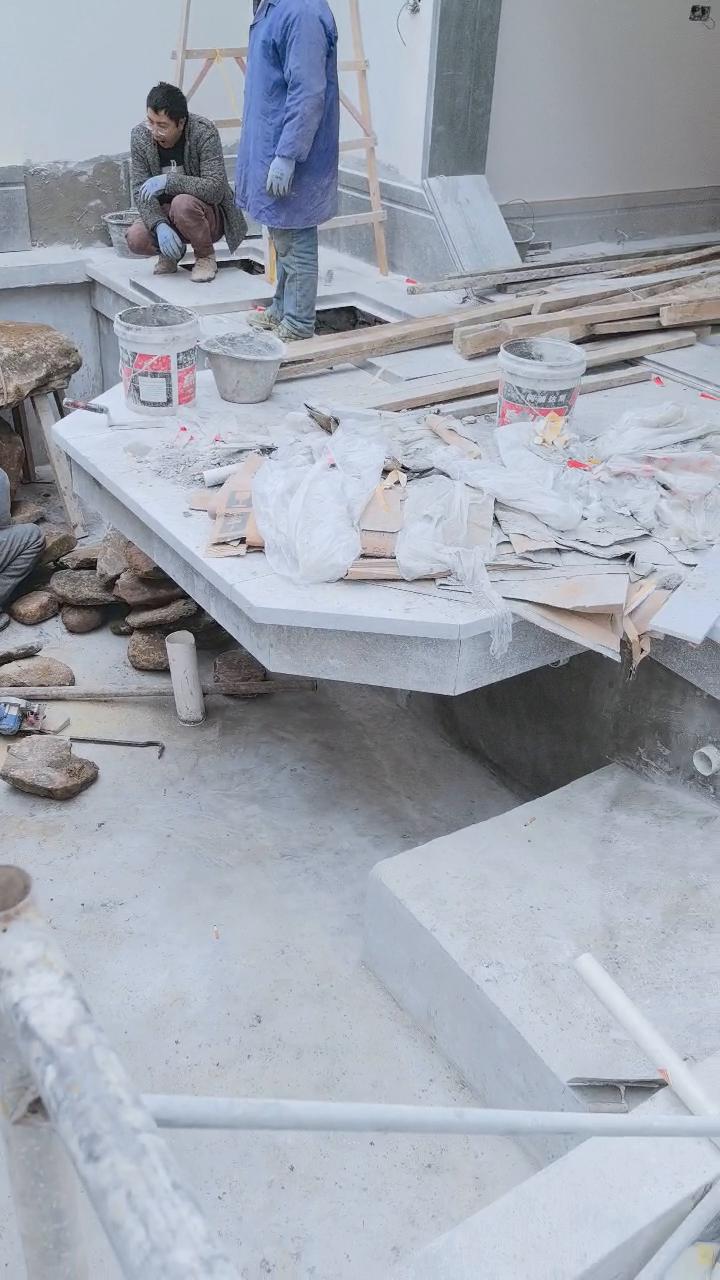

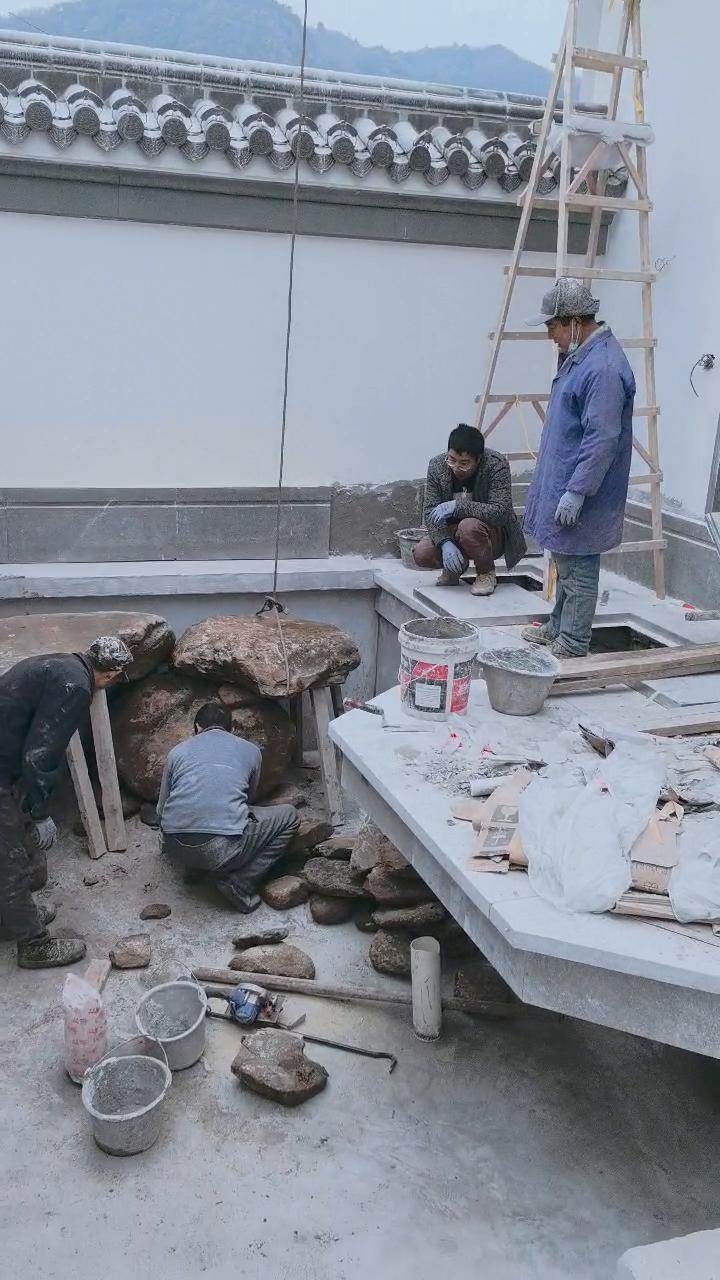

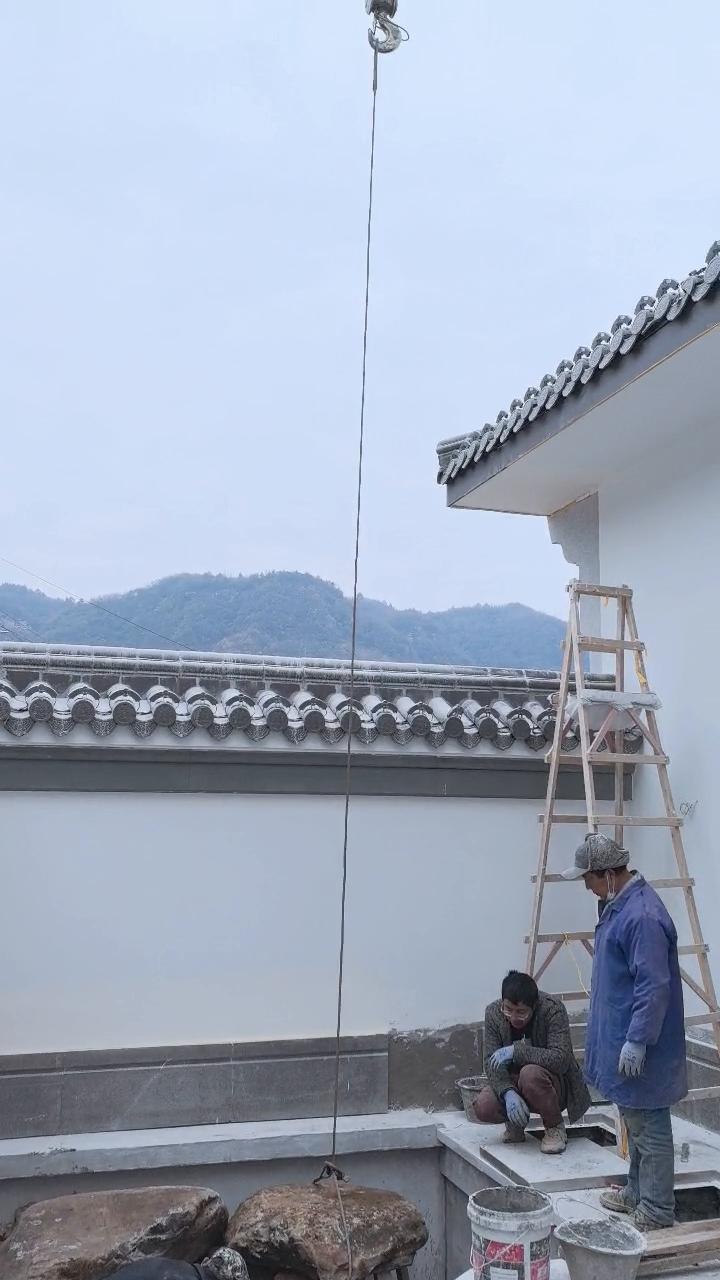

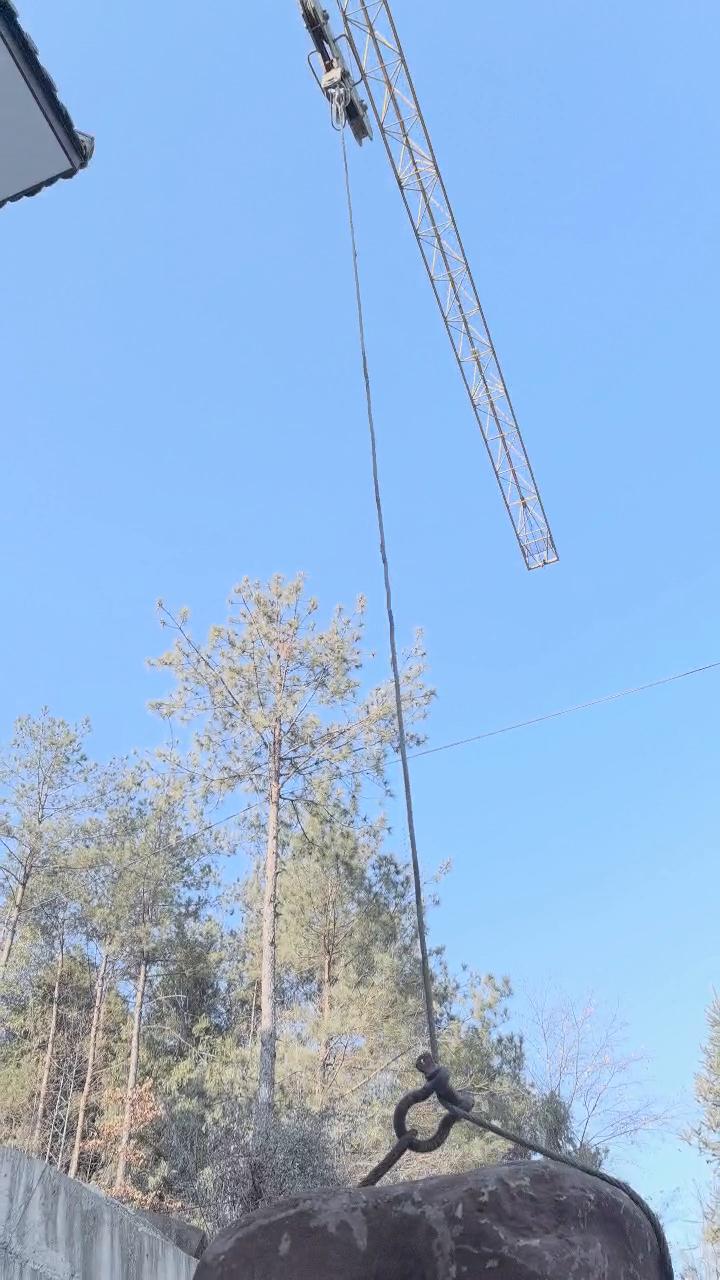

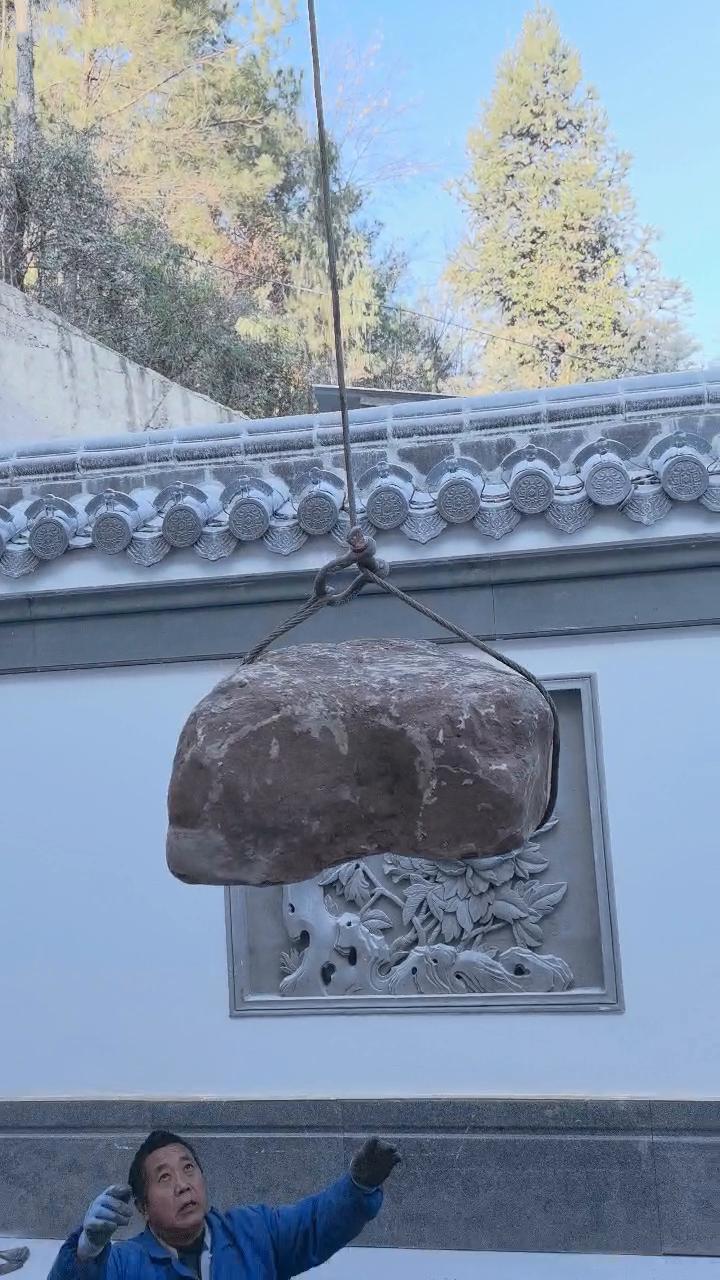

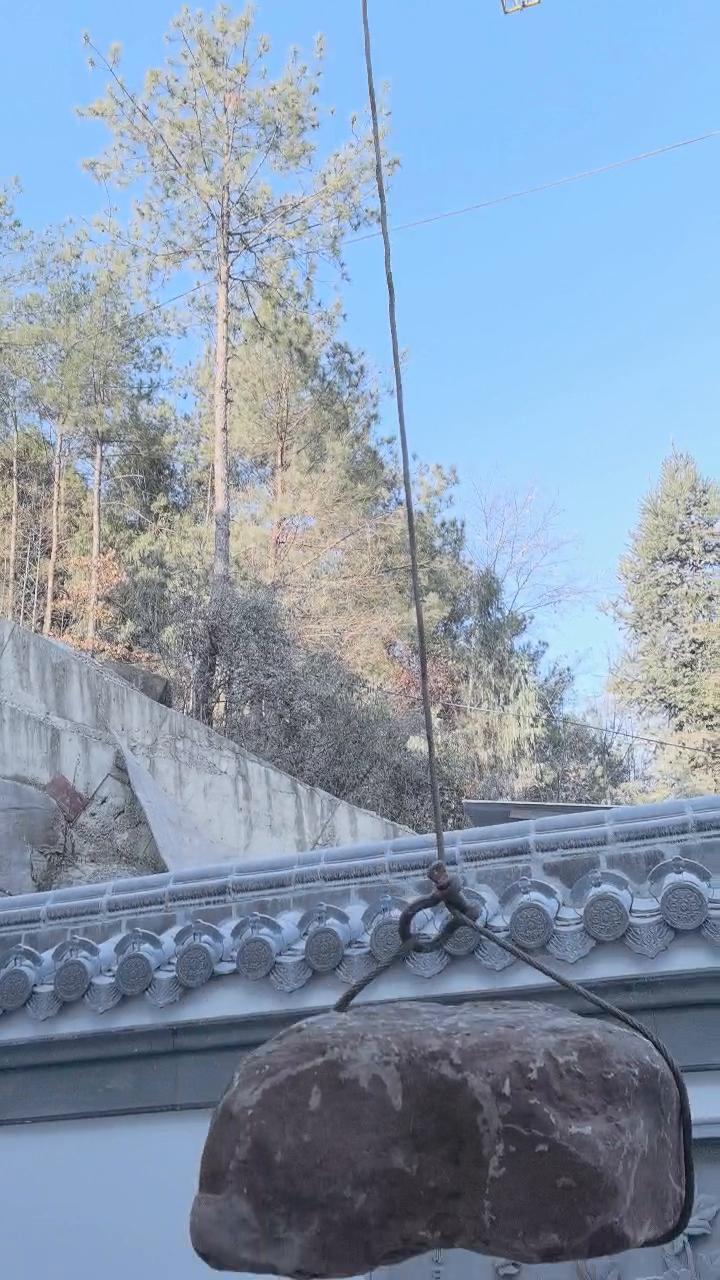

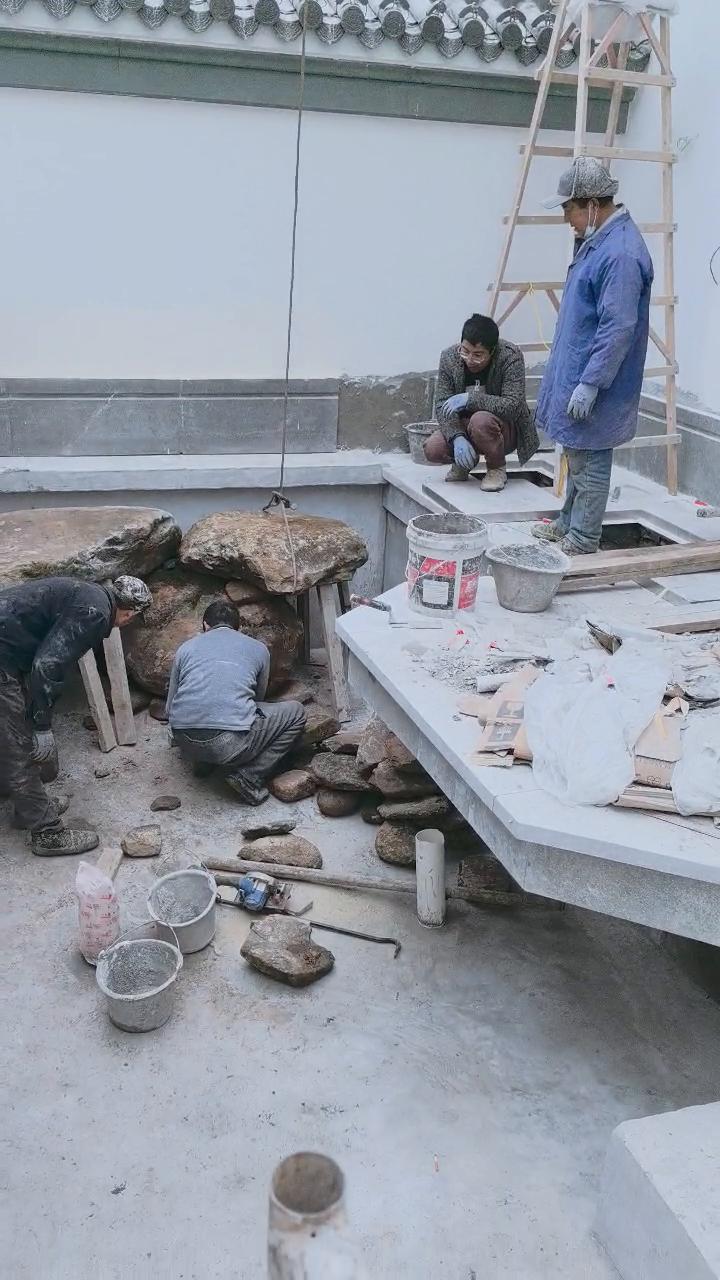

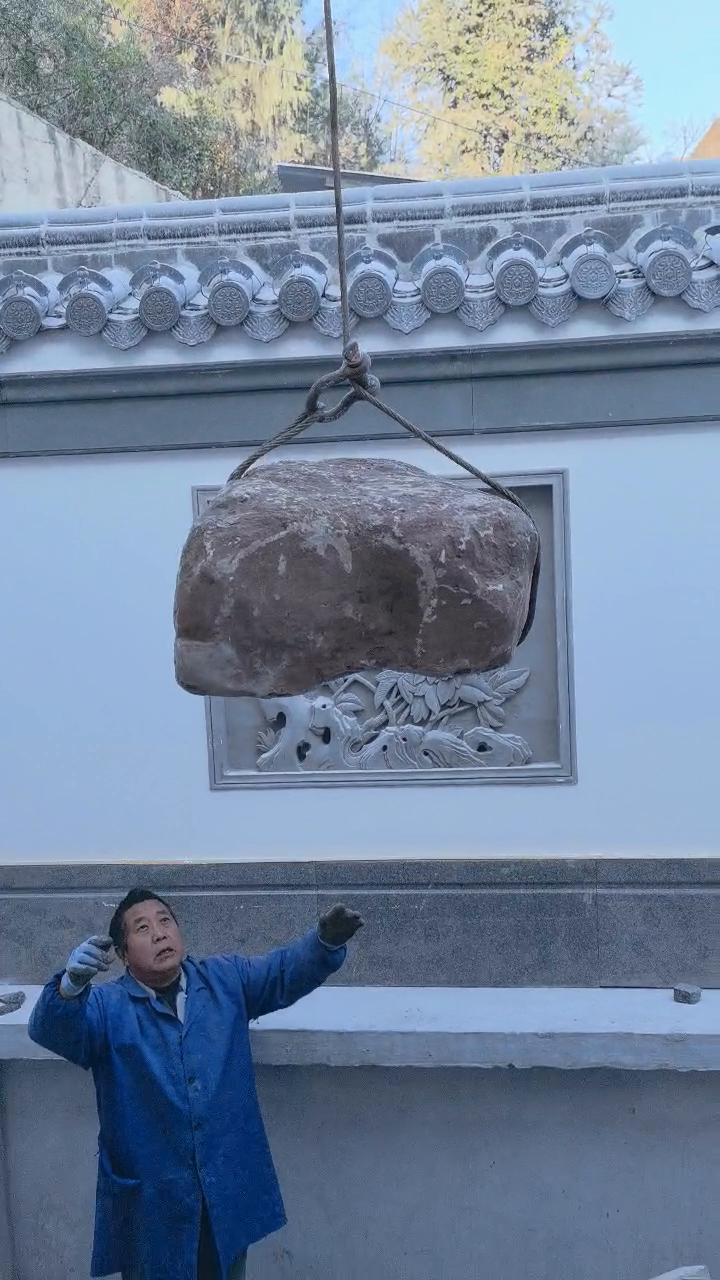

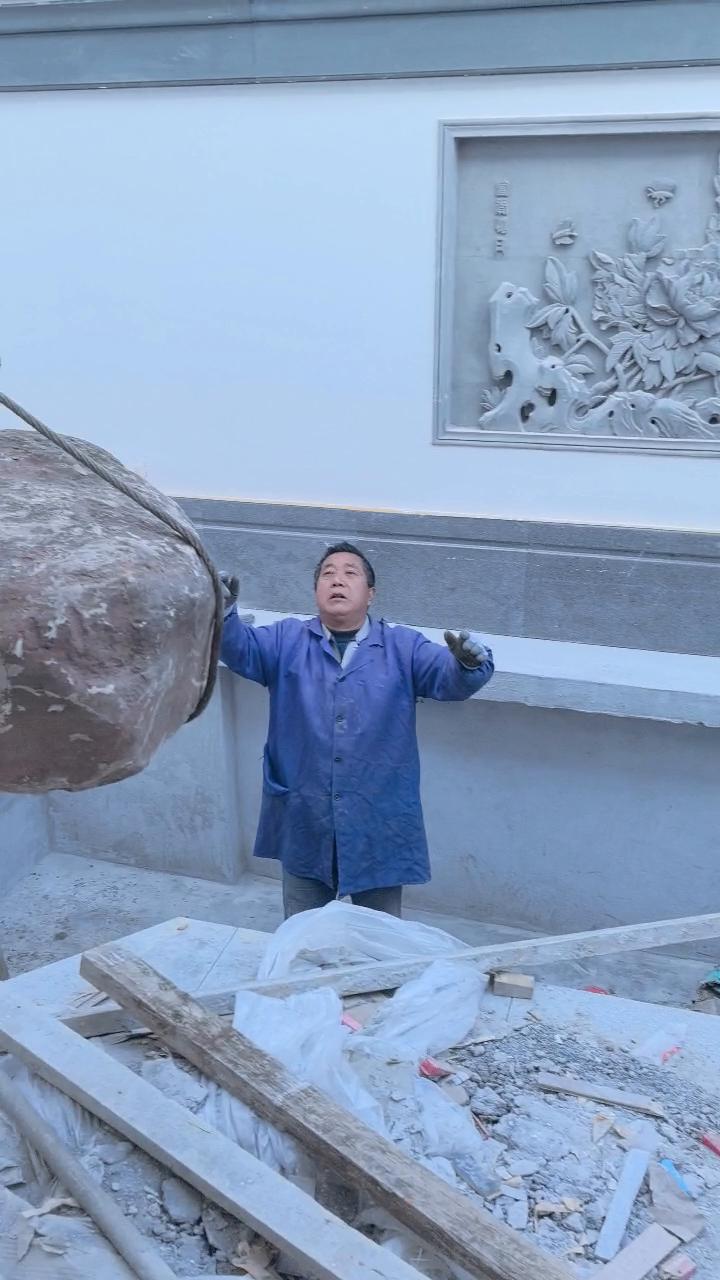

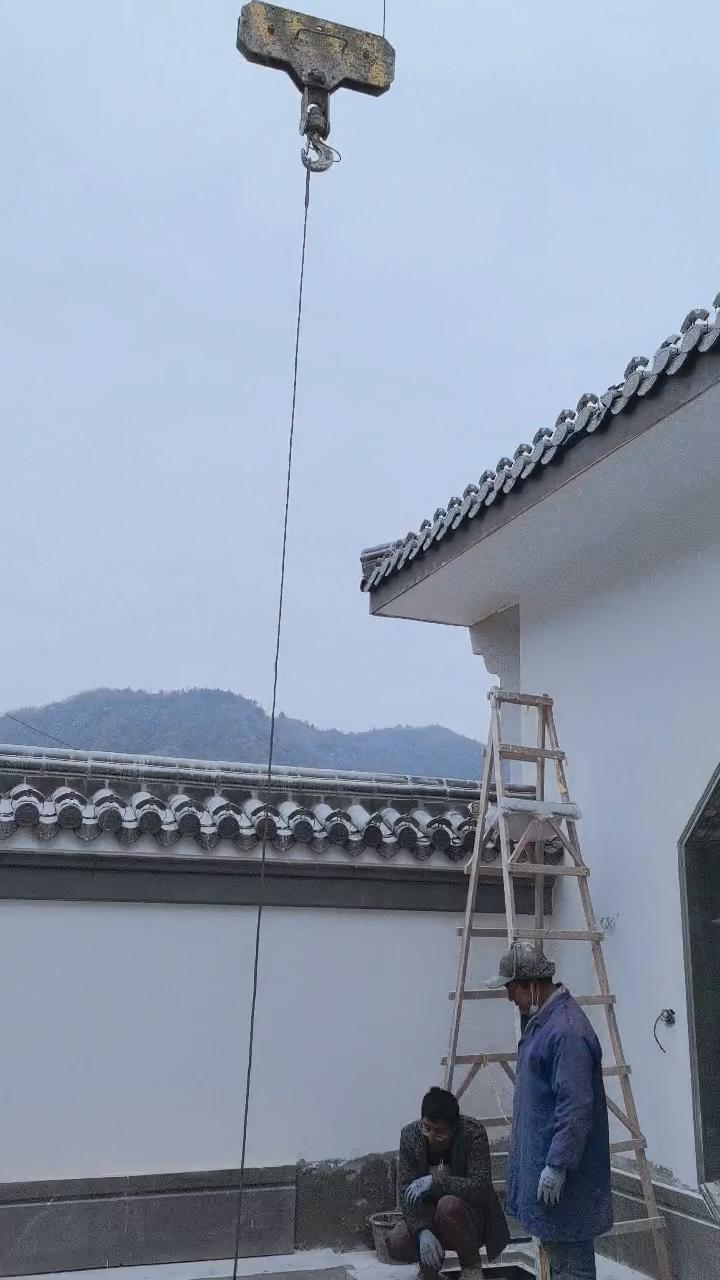

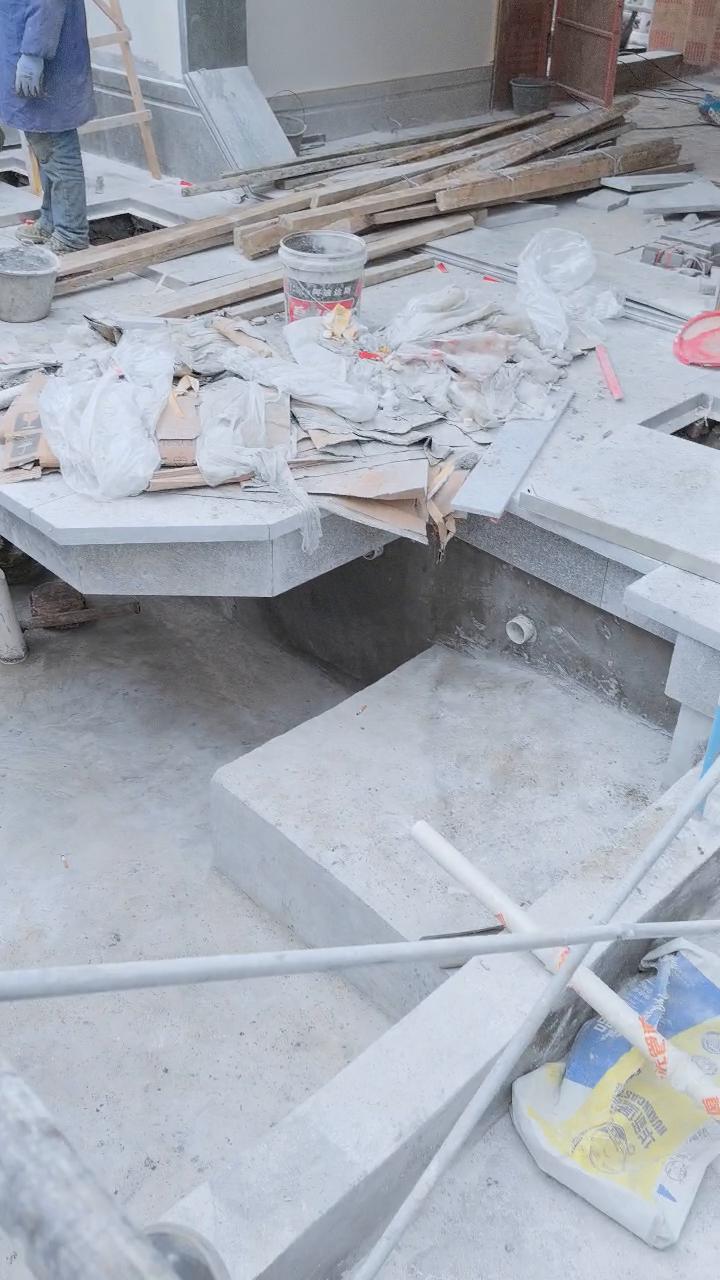

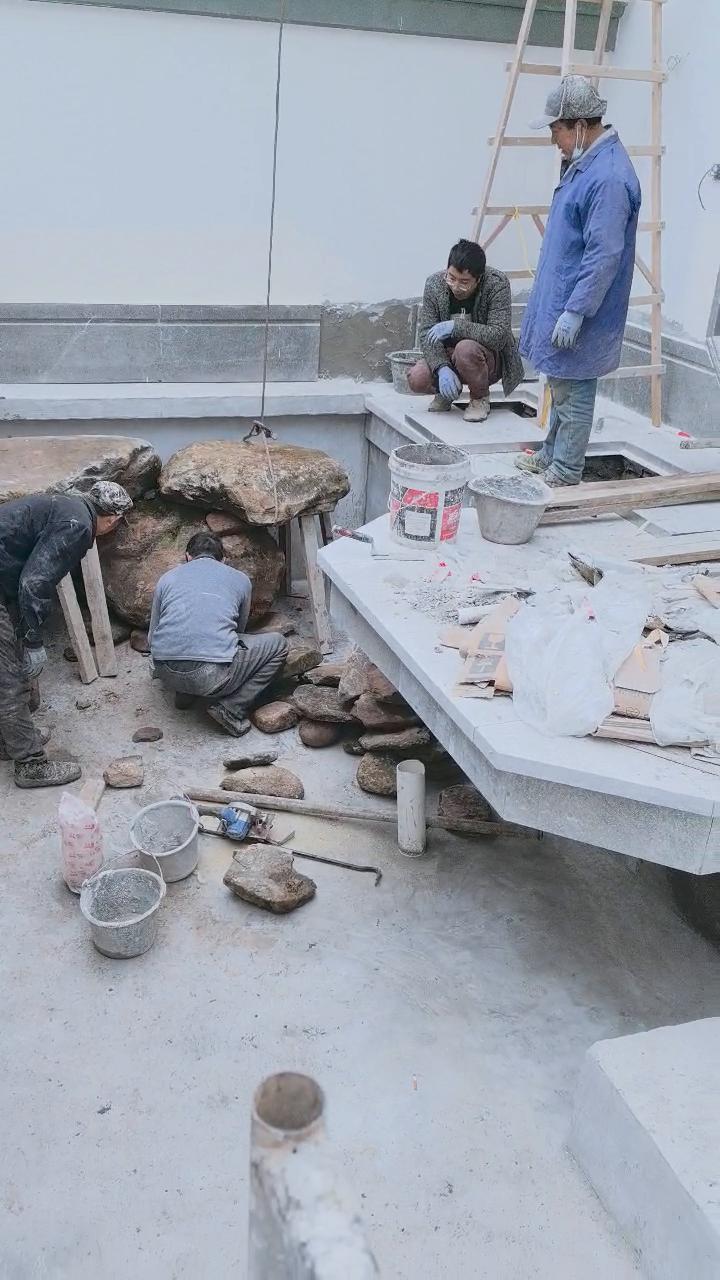

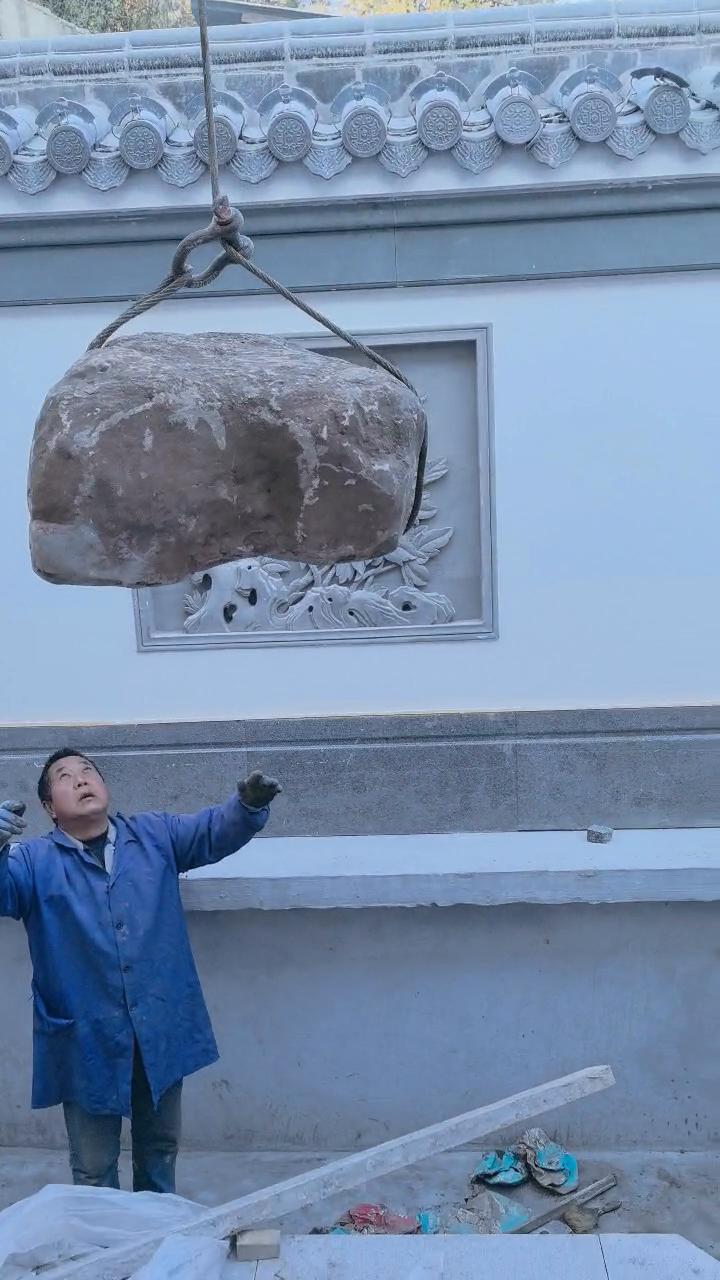

难点在于怎么运进去。四合院的院门和巷道都窄,常规吊车根本进不去,臂展也够不着池子。最后用的是建高楼大厦的塔吊,把大石头从巷道里一段一段吊进院内,再由工人在院中就位落定。塔吊吊装属于机械作业,吊装机械费在这个项目里是单独计的一项。

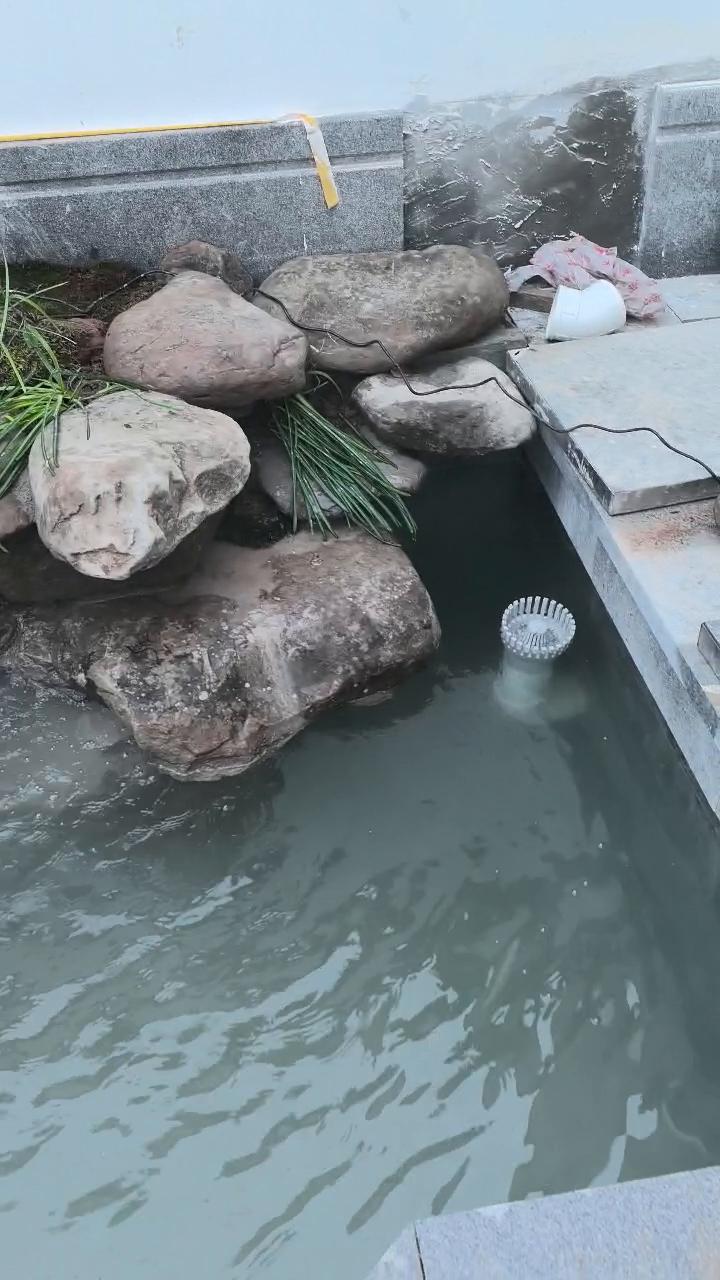

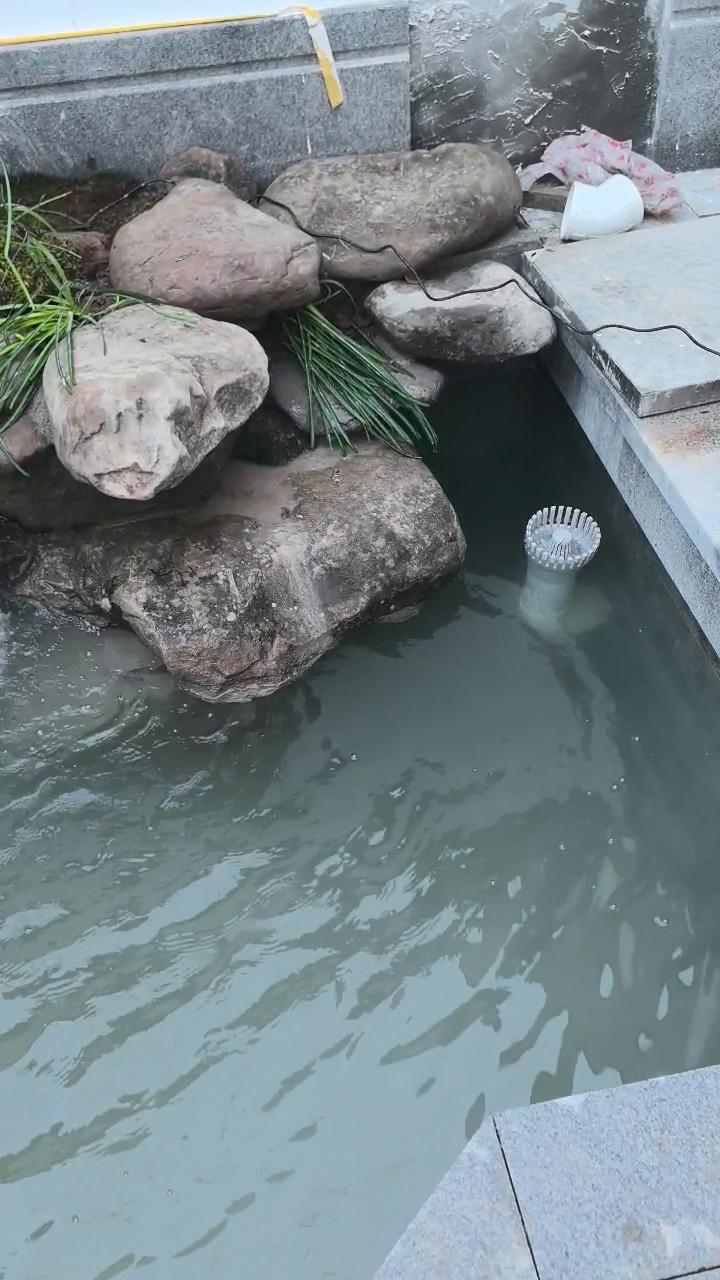

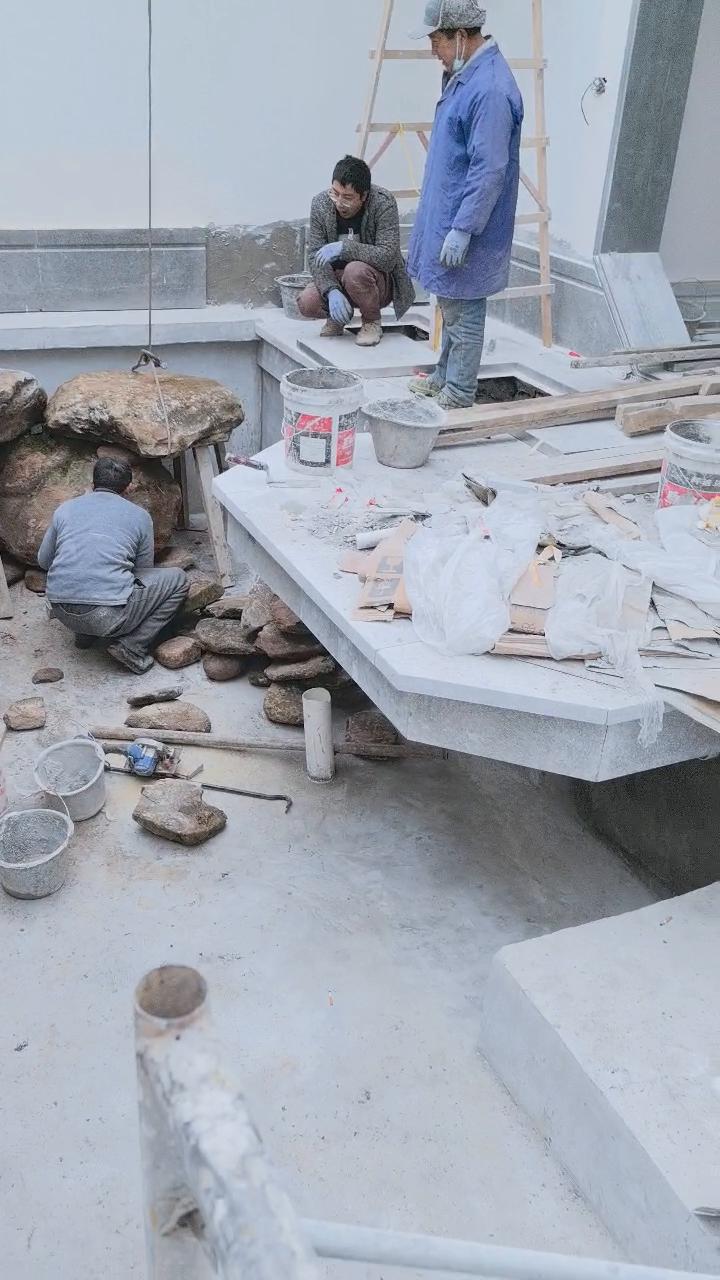

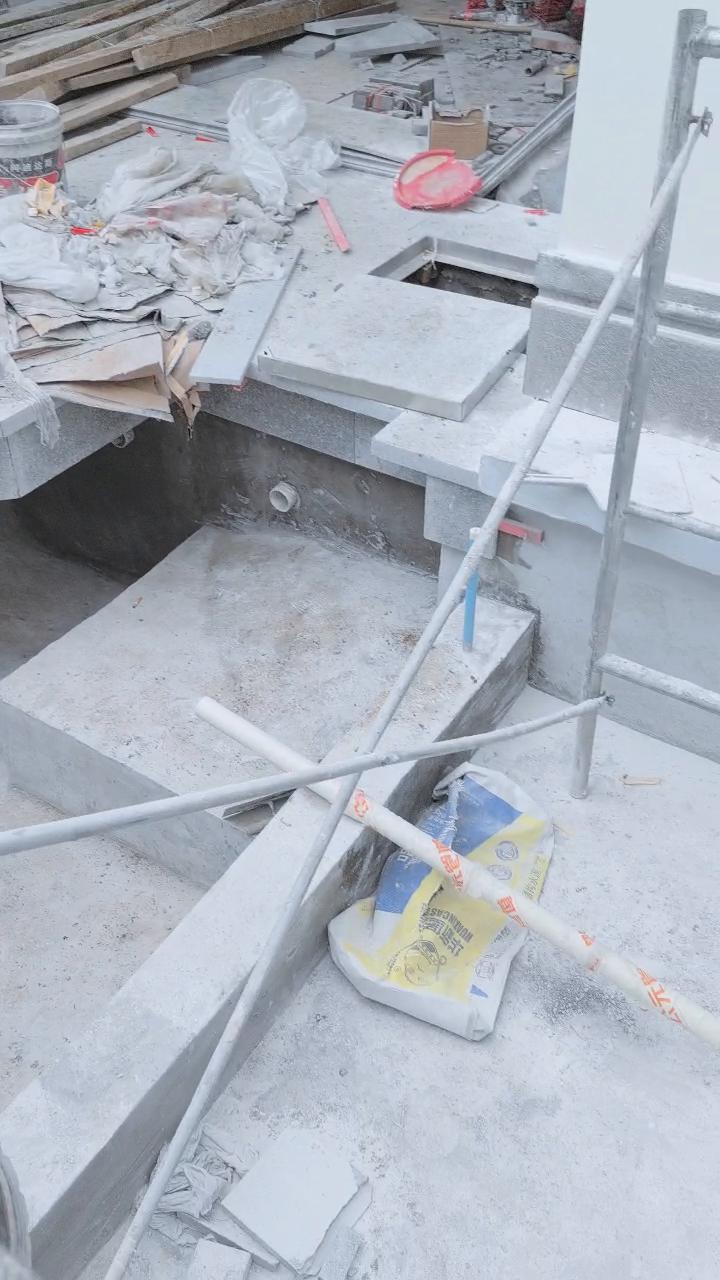

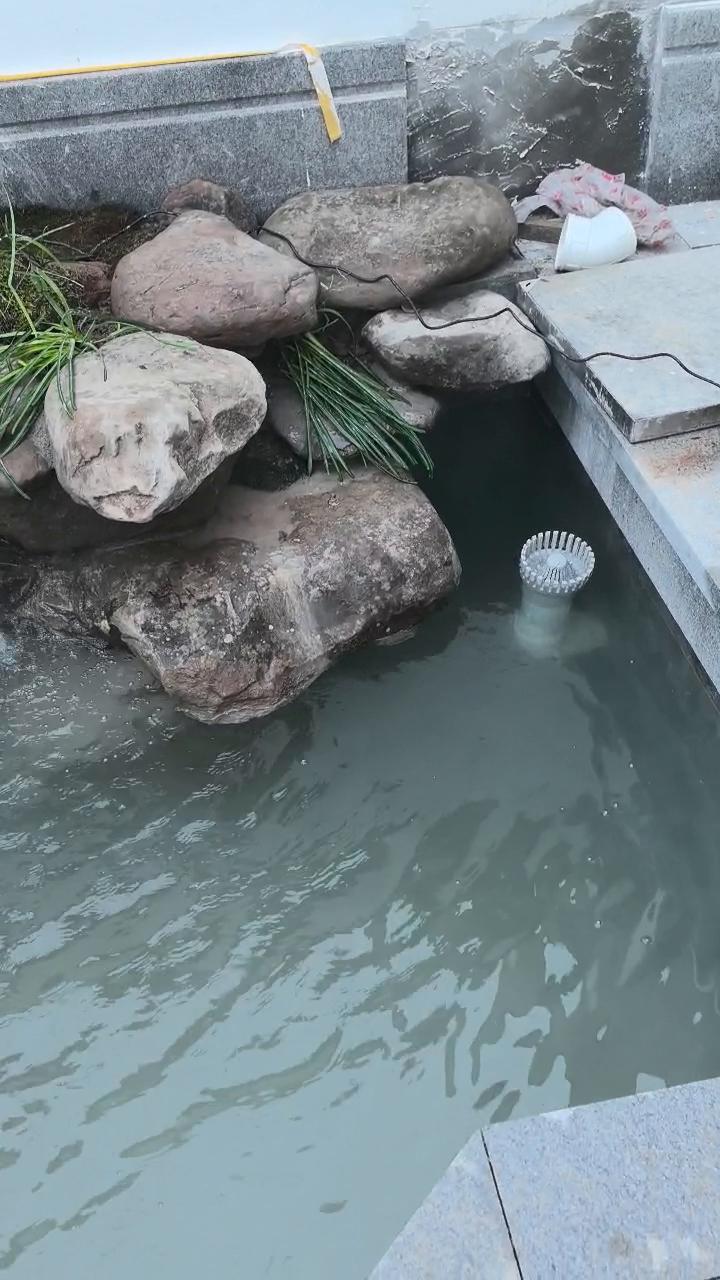

池体主池净长 5590 毫米、净宽 4510 毫米,进深方向 3860 毫米,水深做了两区:浅水区水位 1 米,主要做锦鲤停留和观赏;深水区水位 1.5 米,夏季高温时给鱼留出降温空间。50 吨的水体量,配的是五级过滤系统,按每小时循环全池 3 倍选泵,物理过滤和生化过滤分成独立仓段,方便分别清洗。

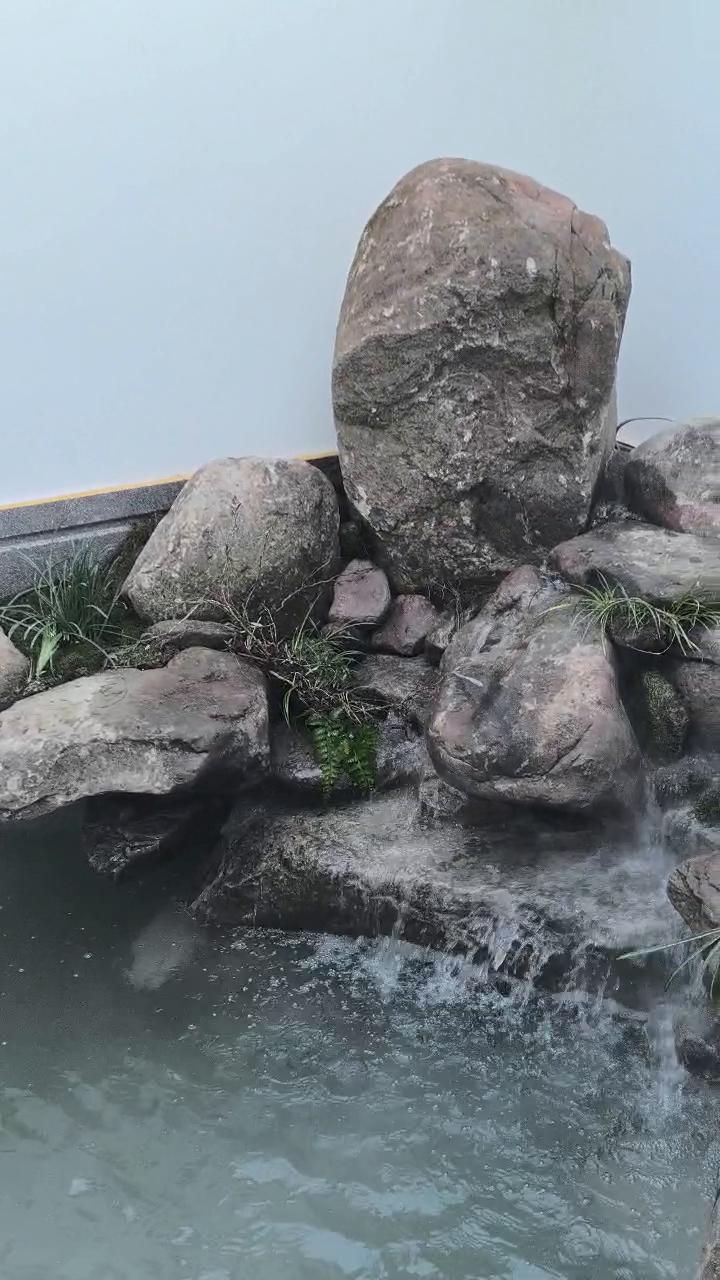

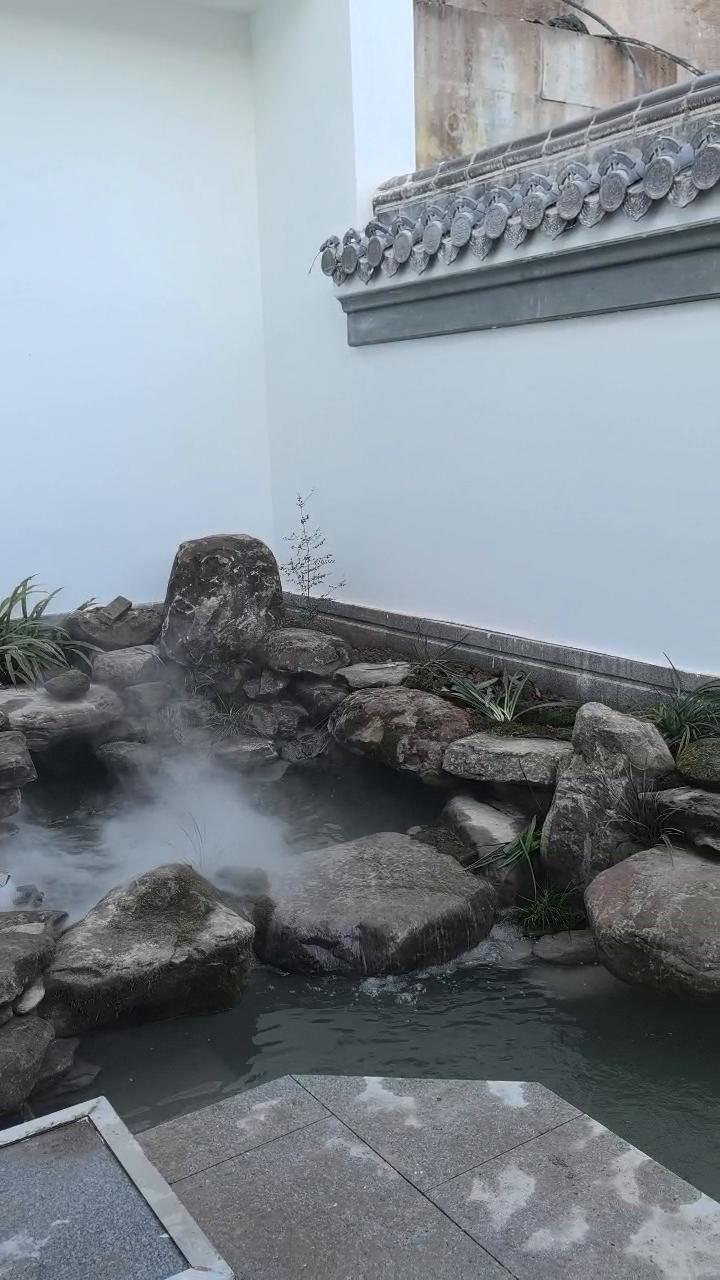

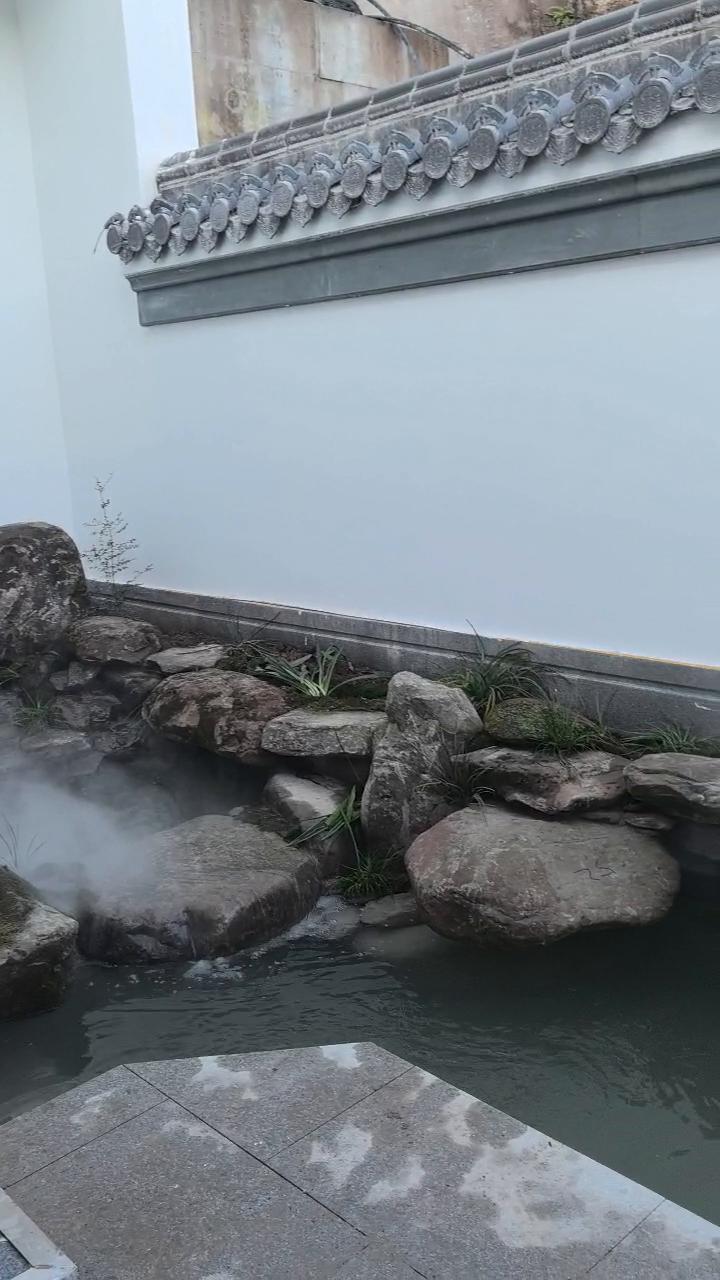

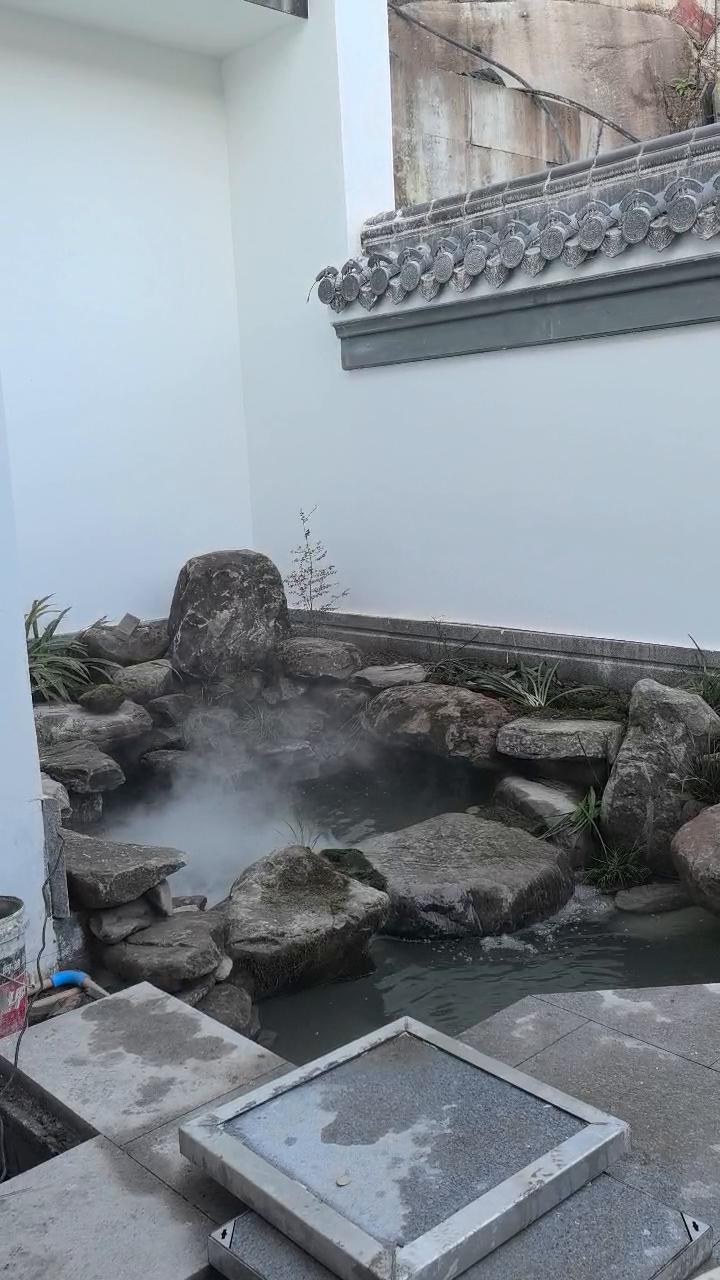

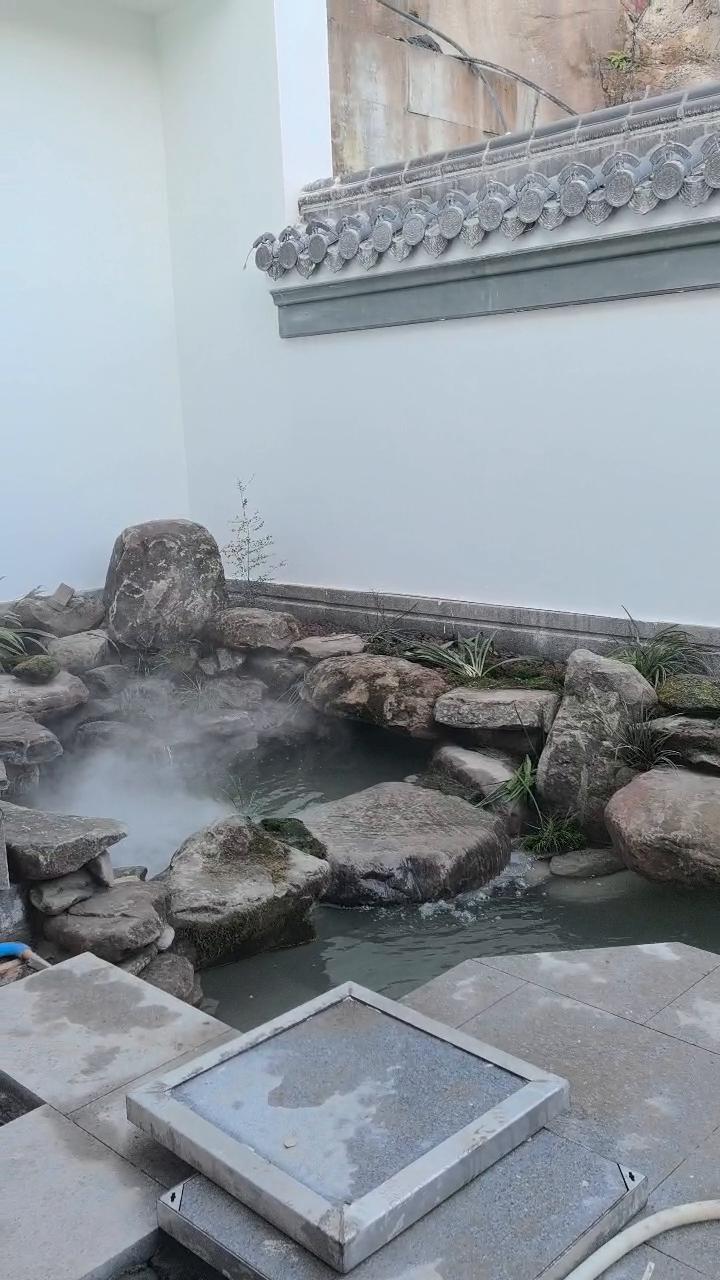

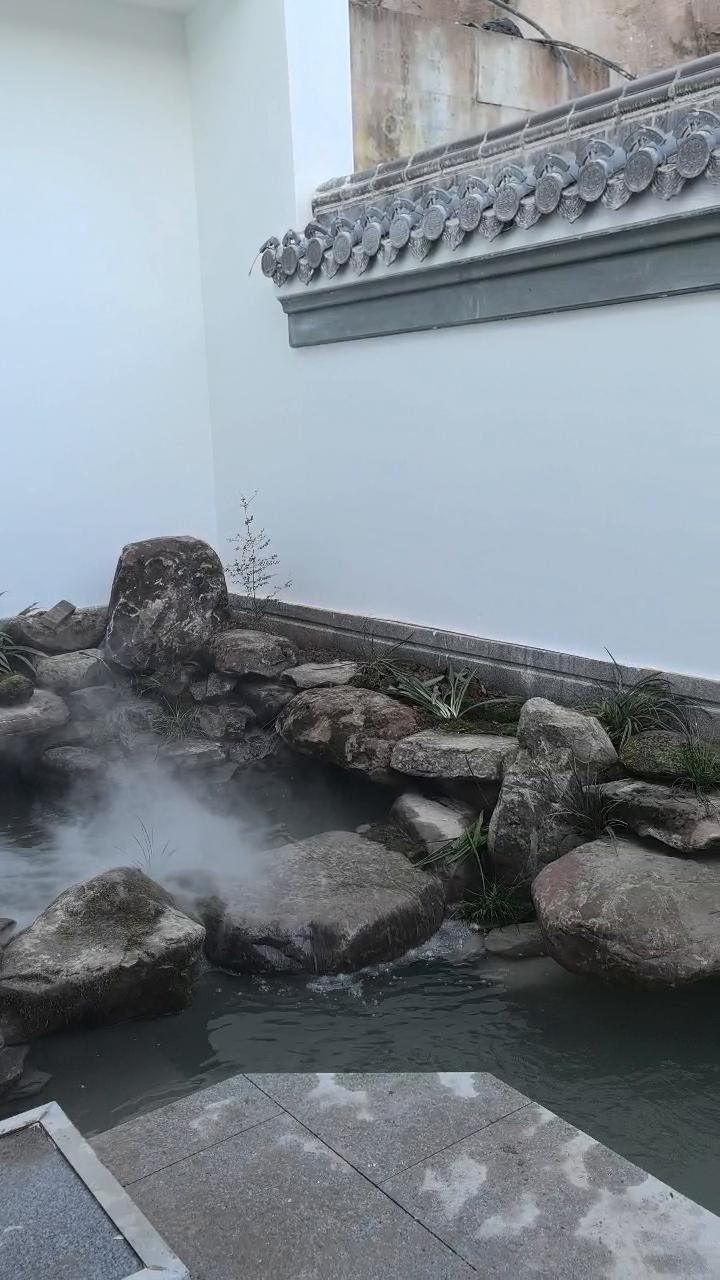

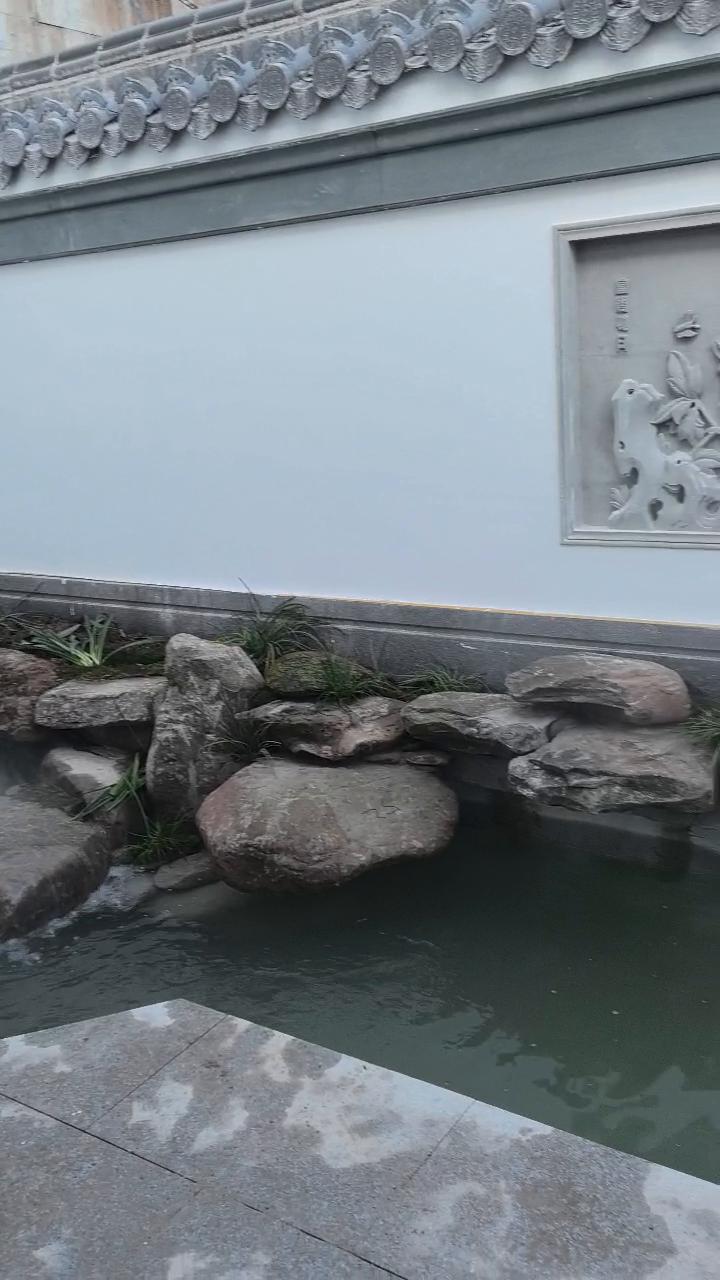

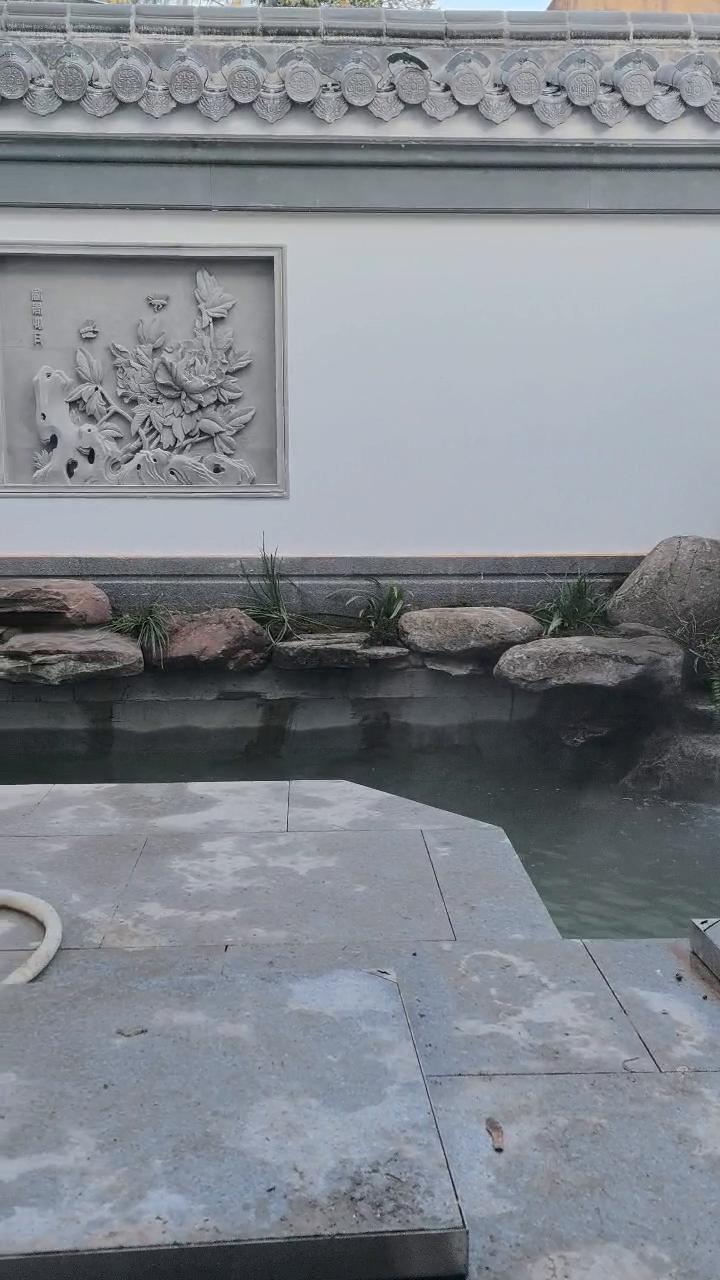

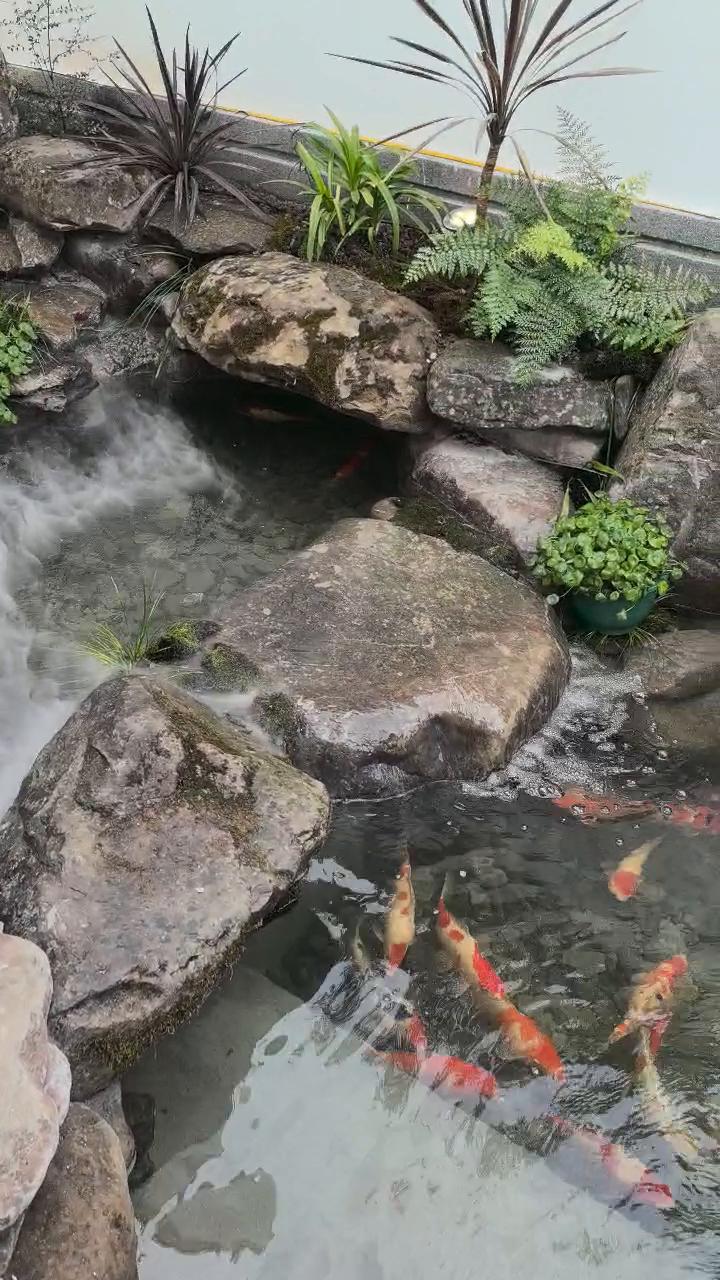

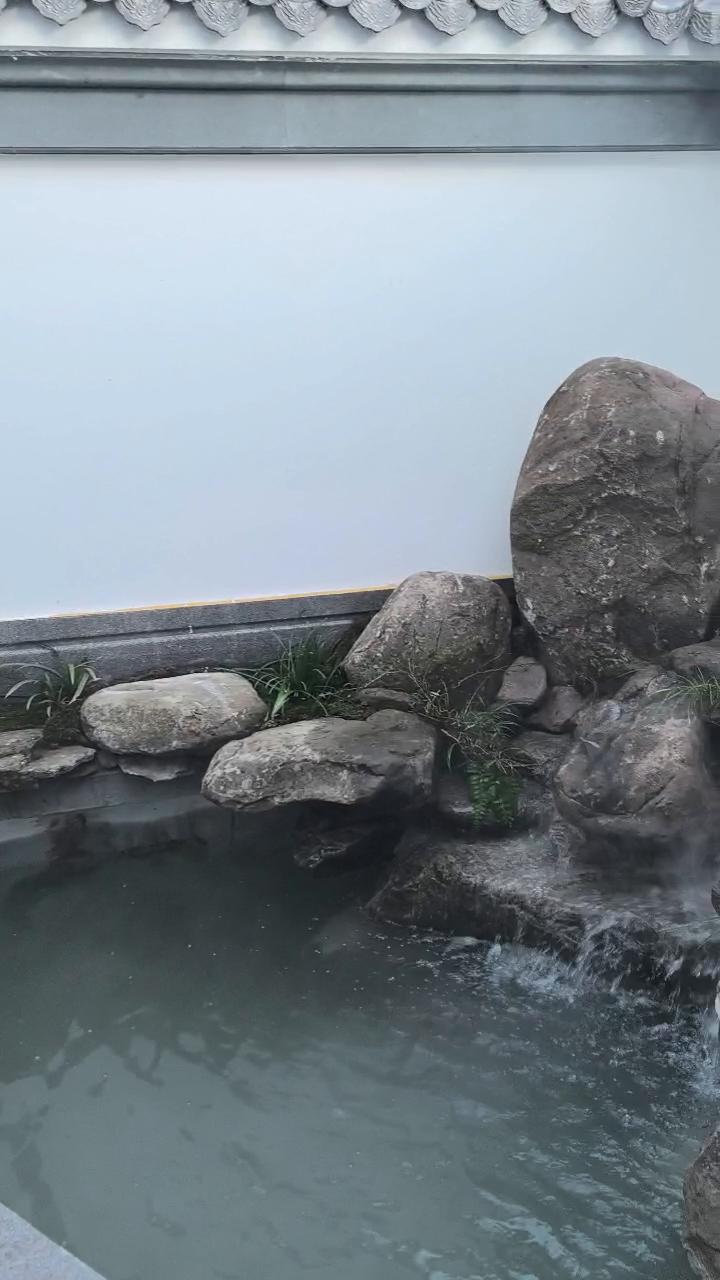

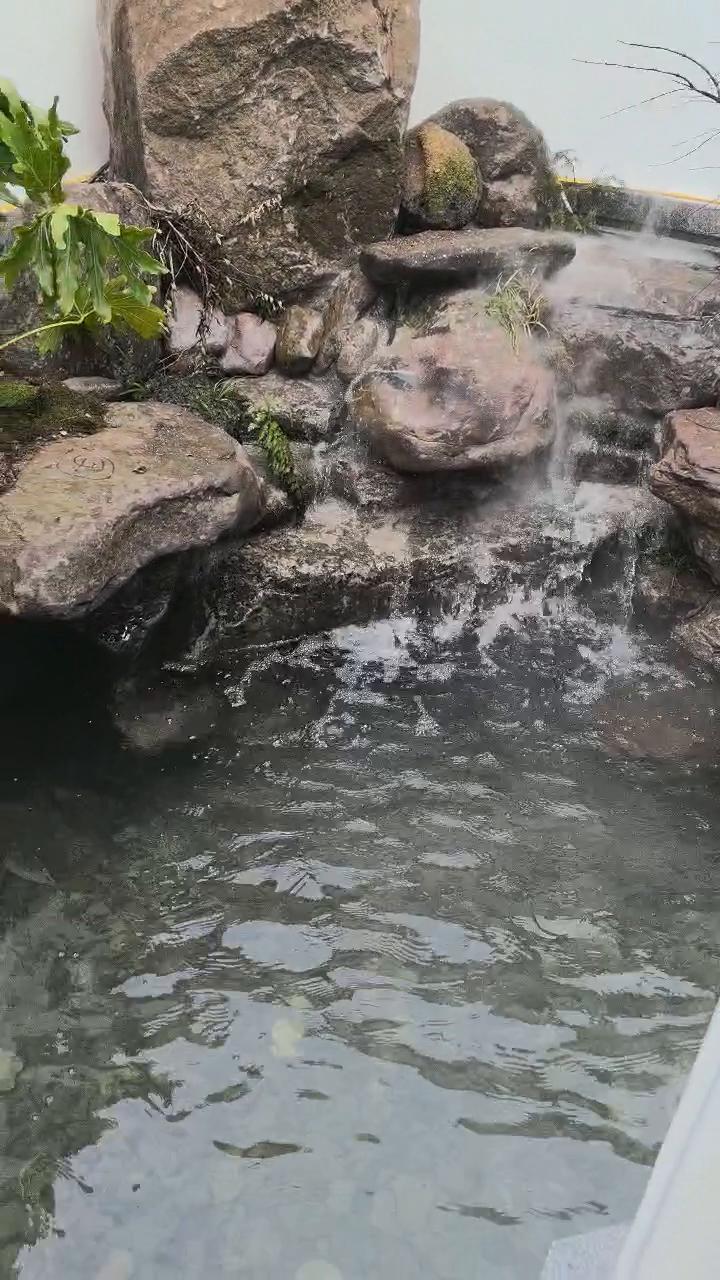

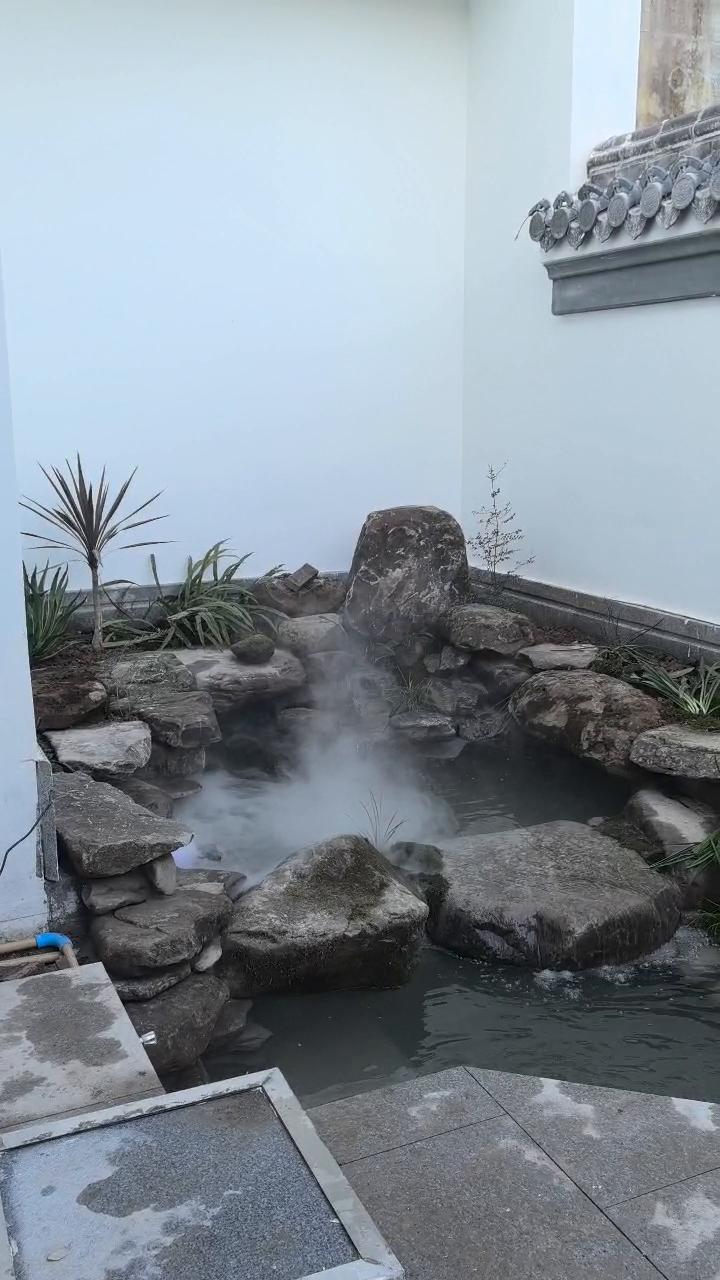

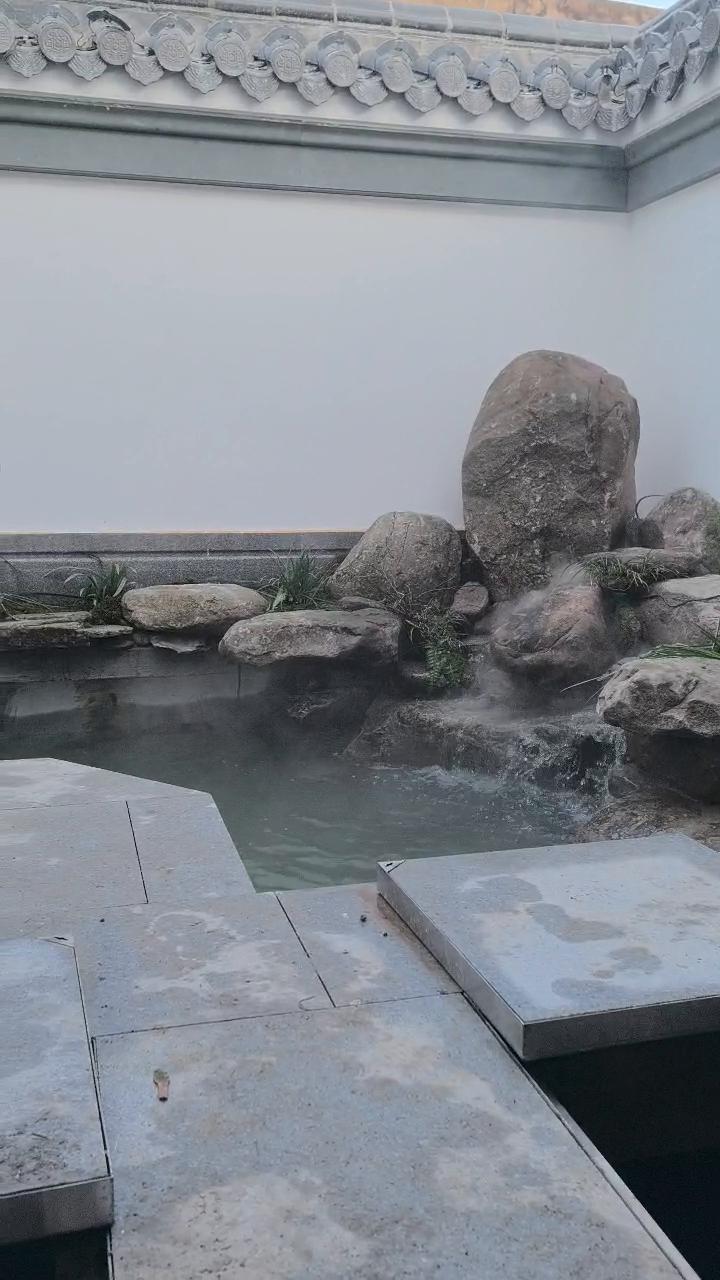

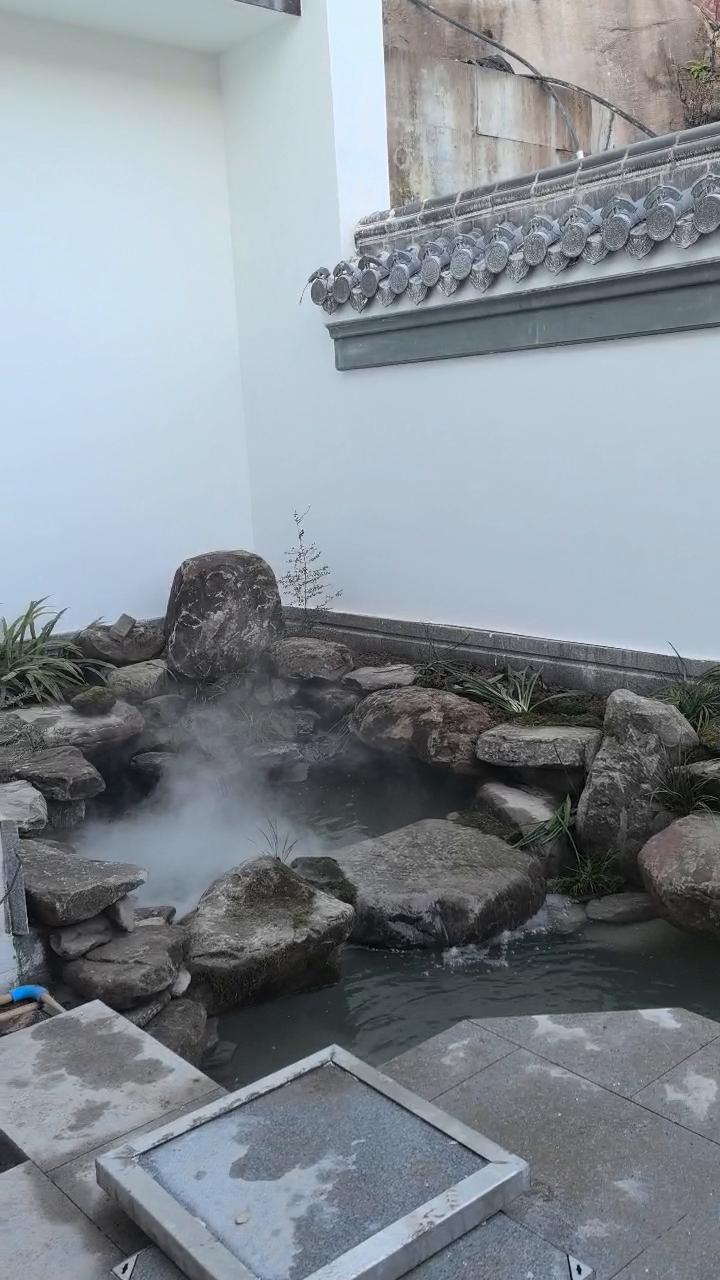

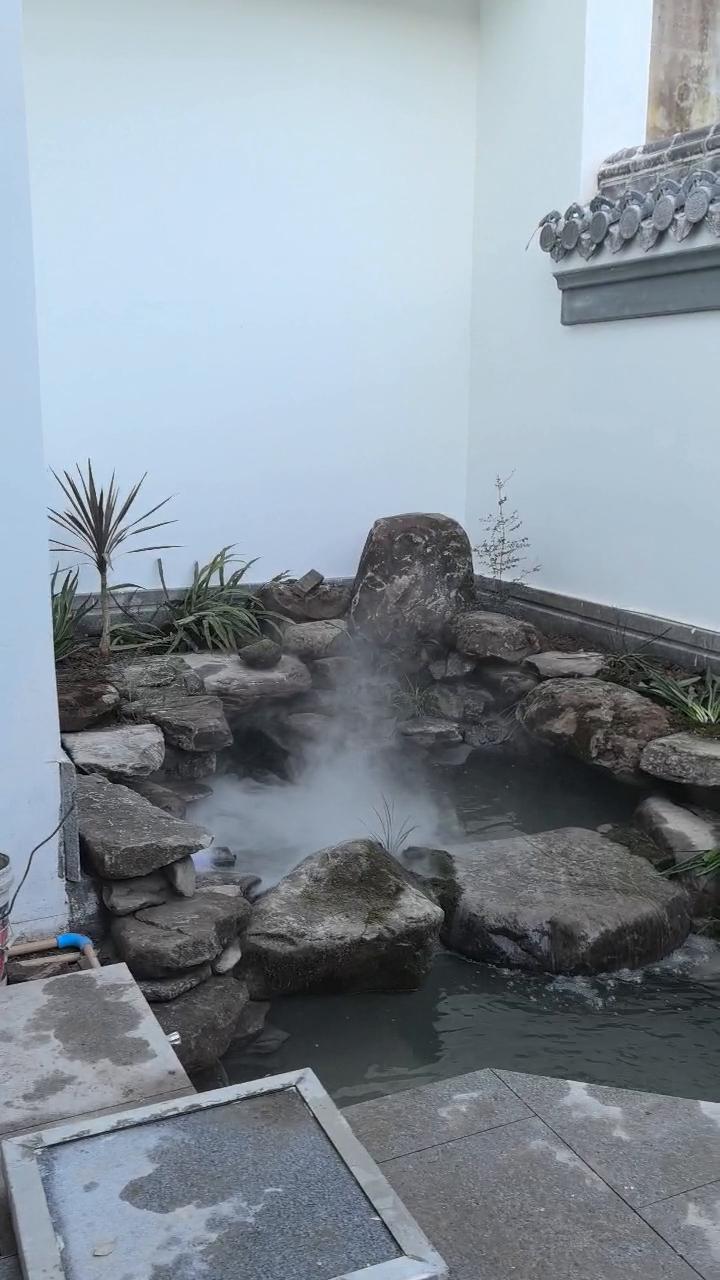

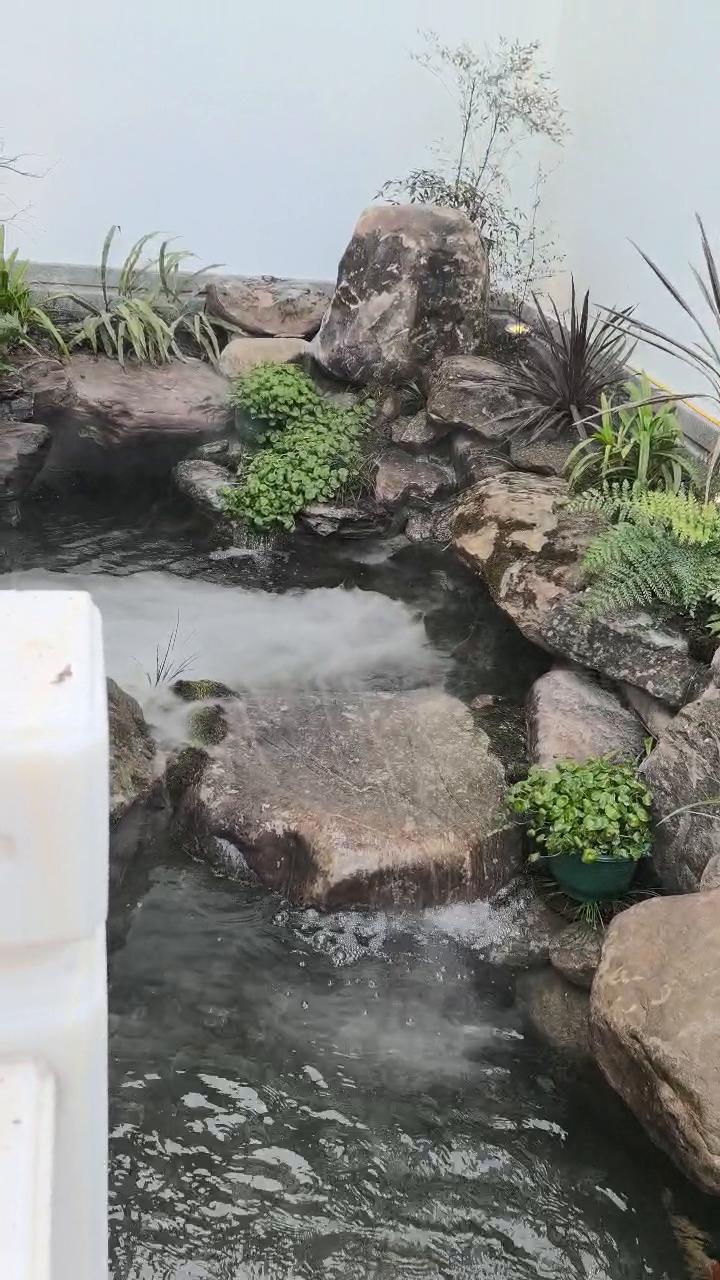

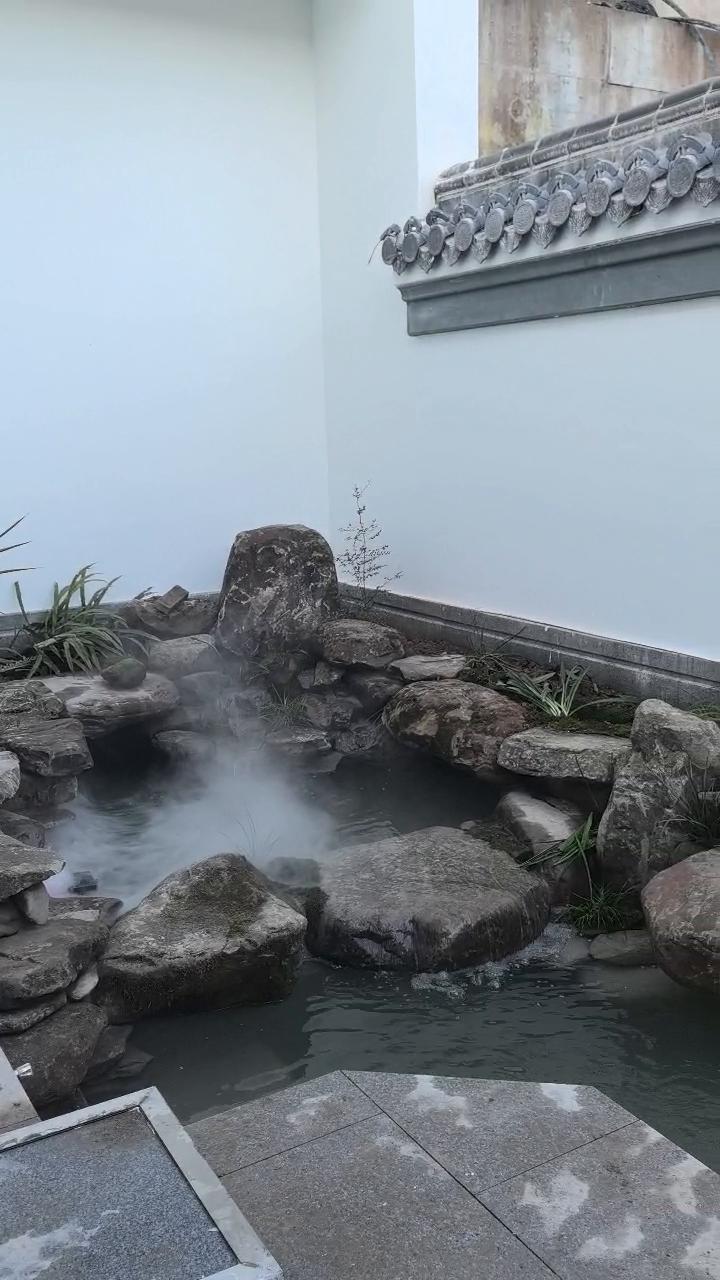

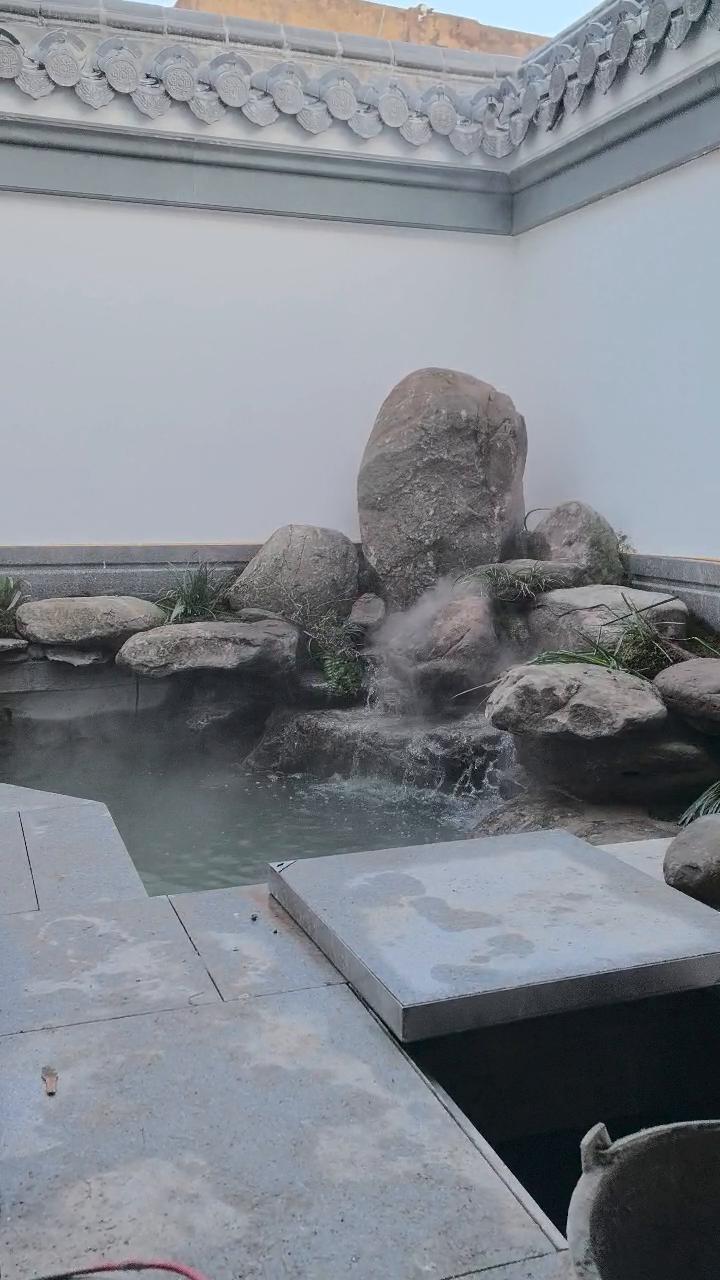

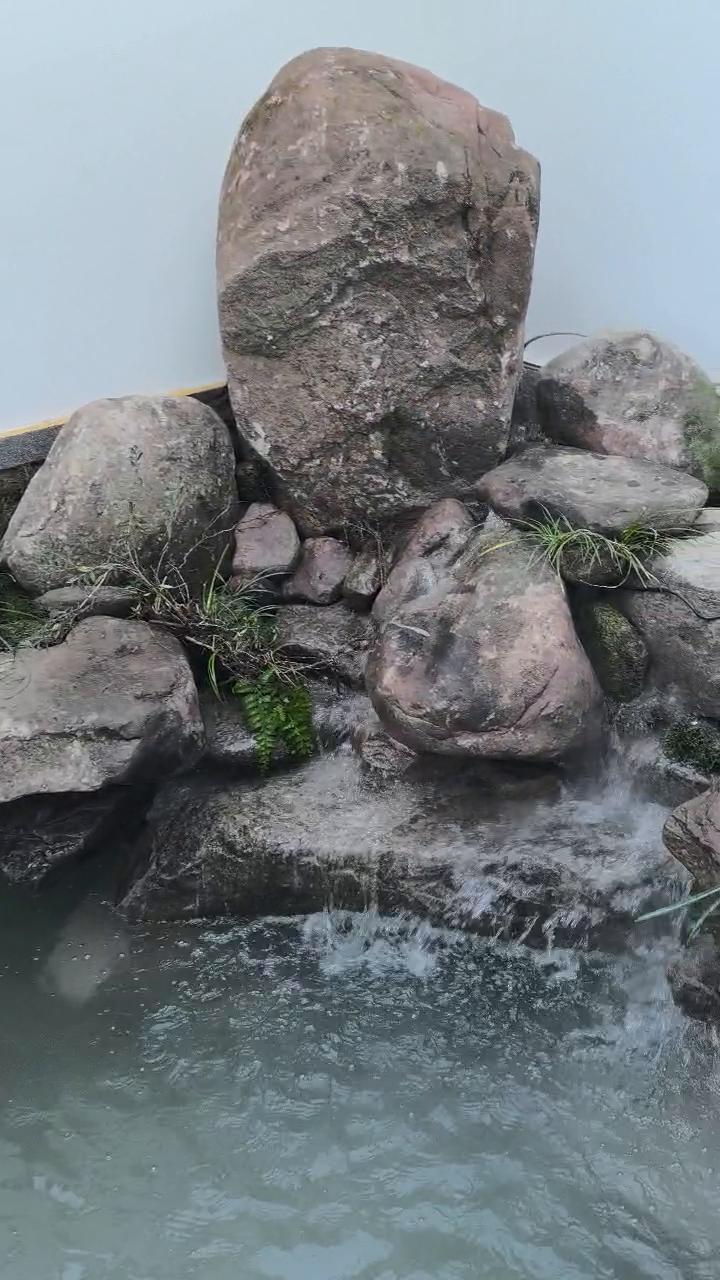

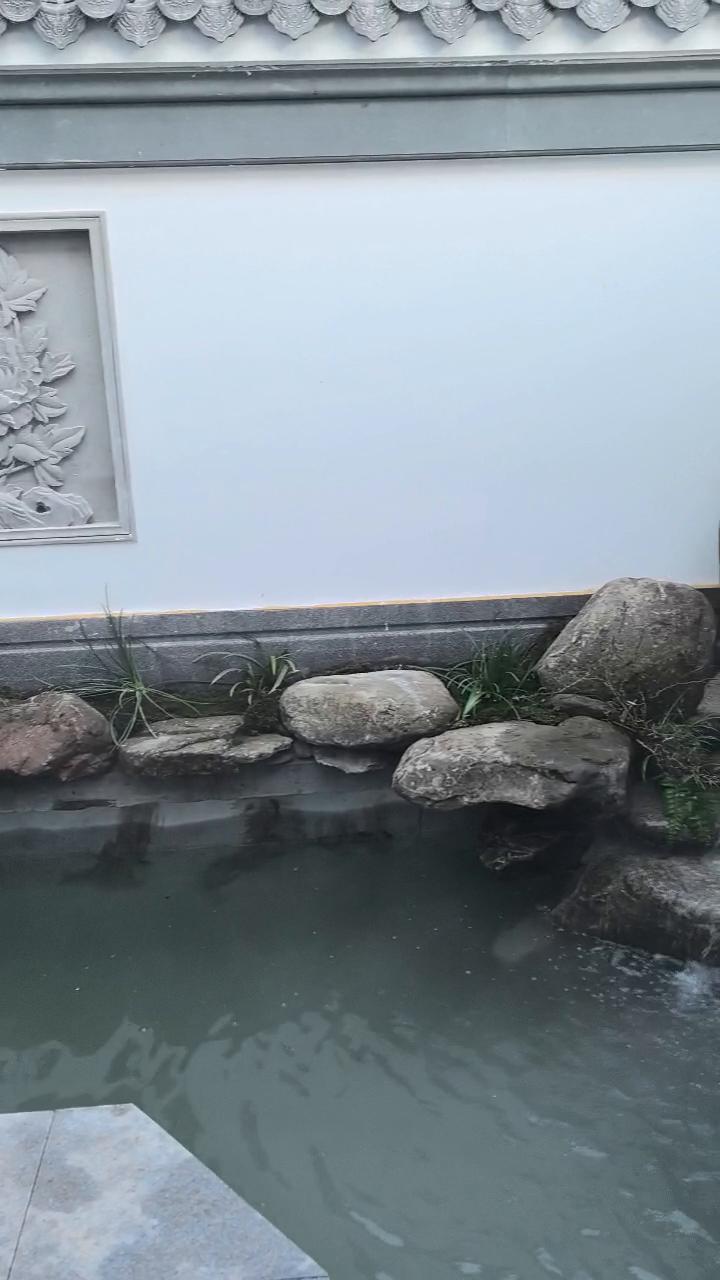

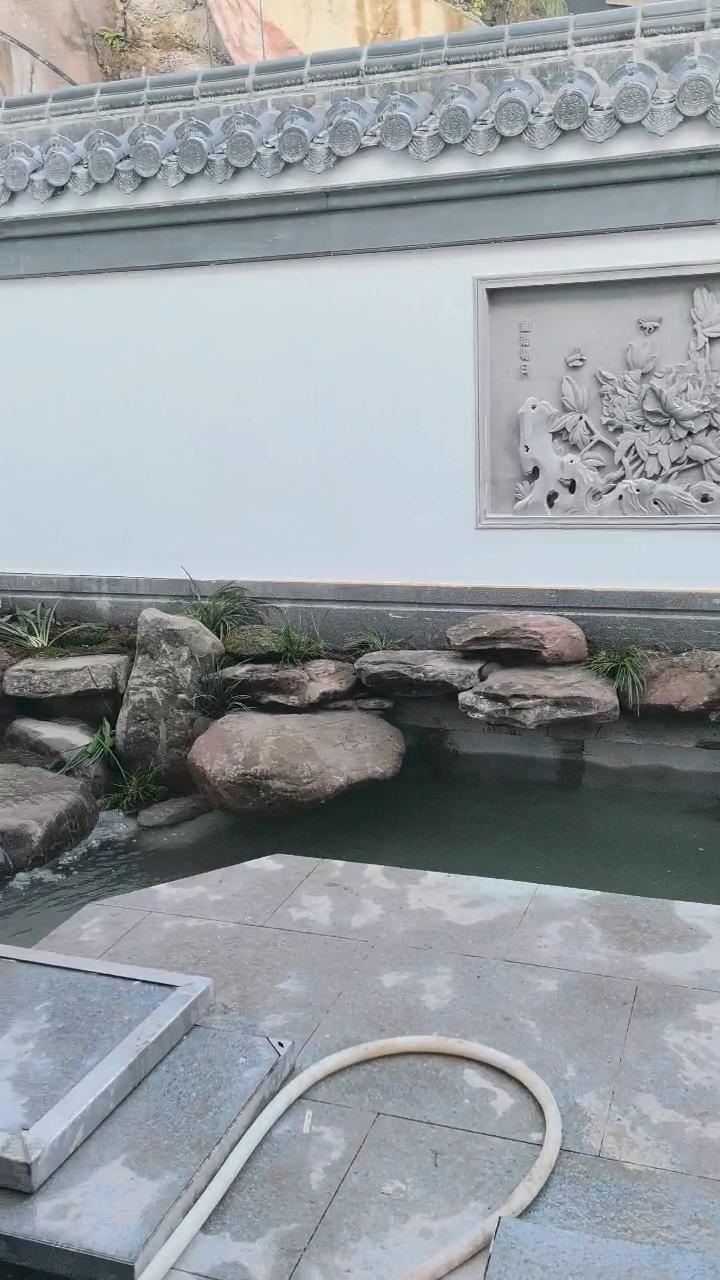

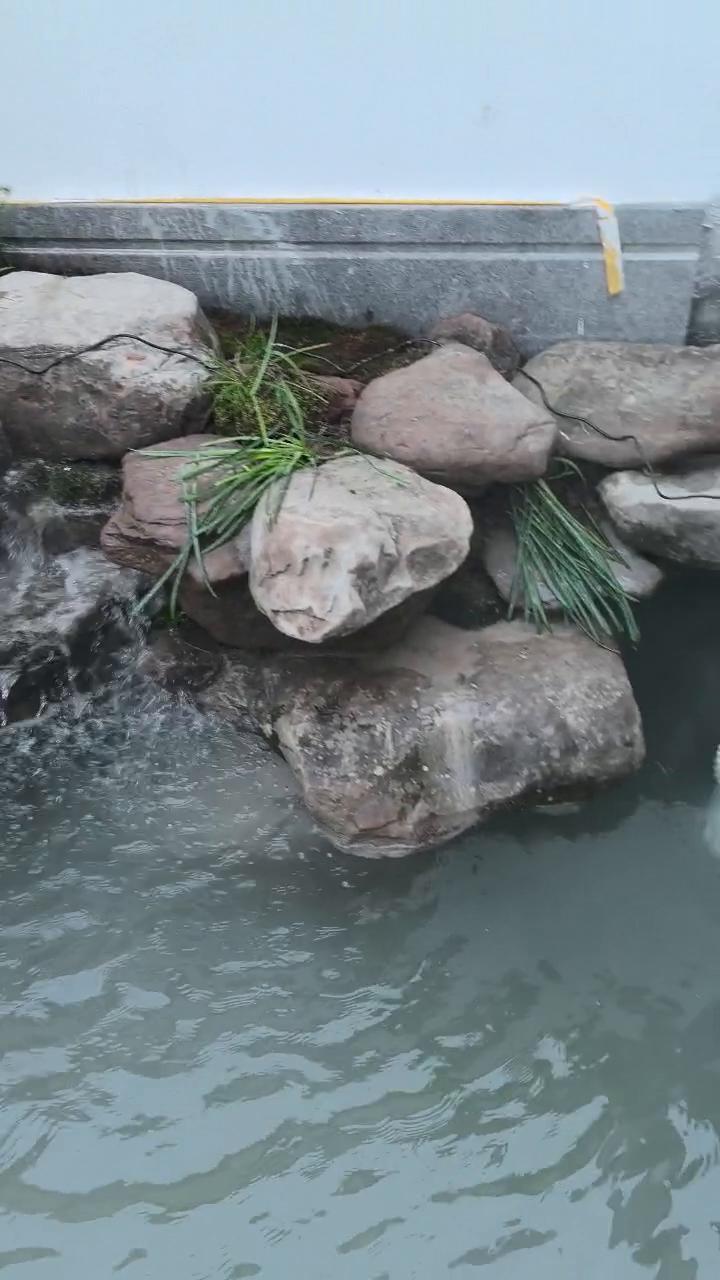

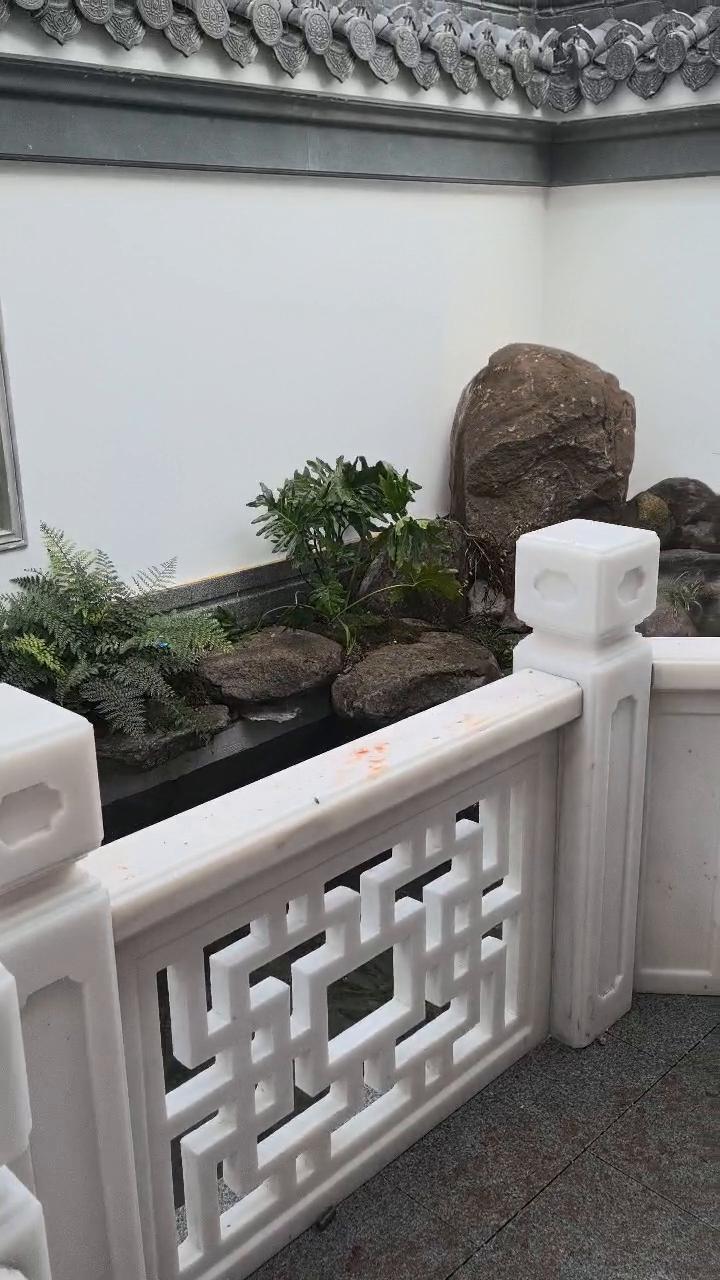

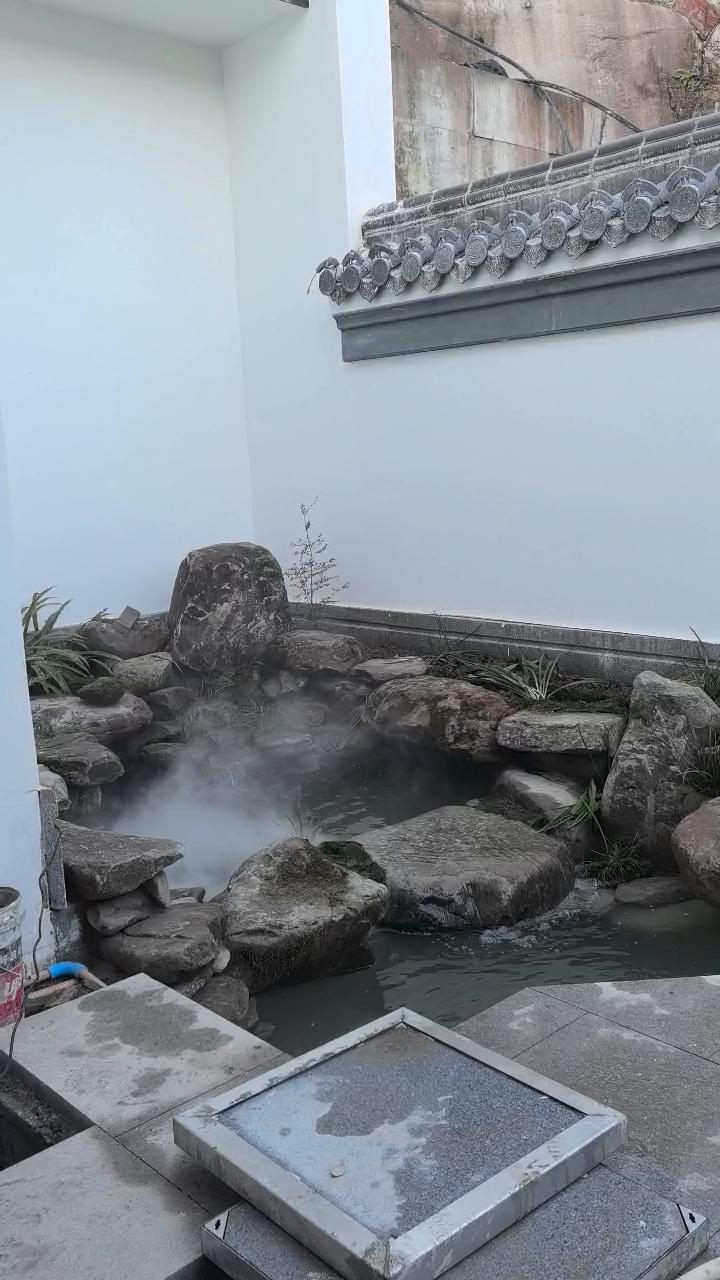

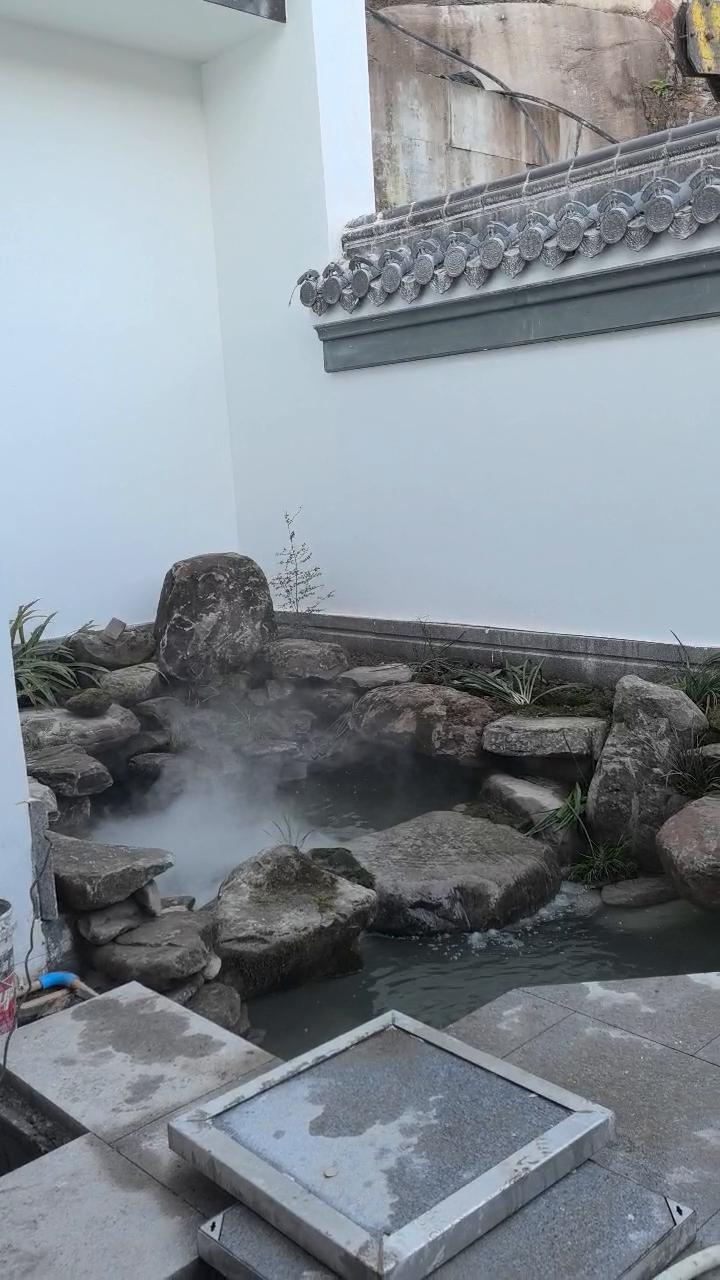

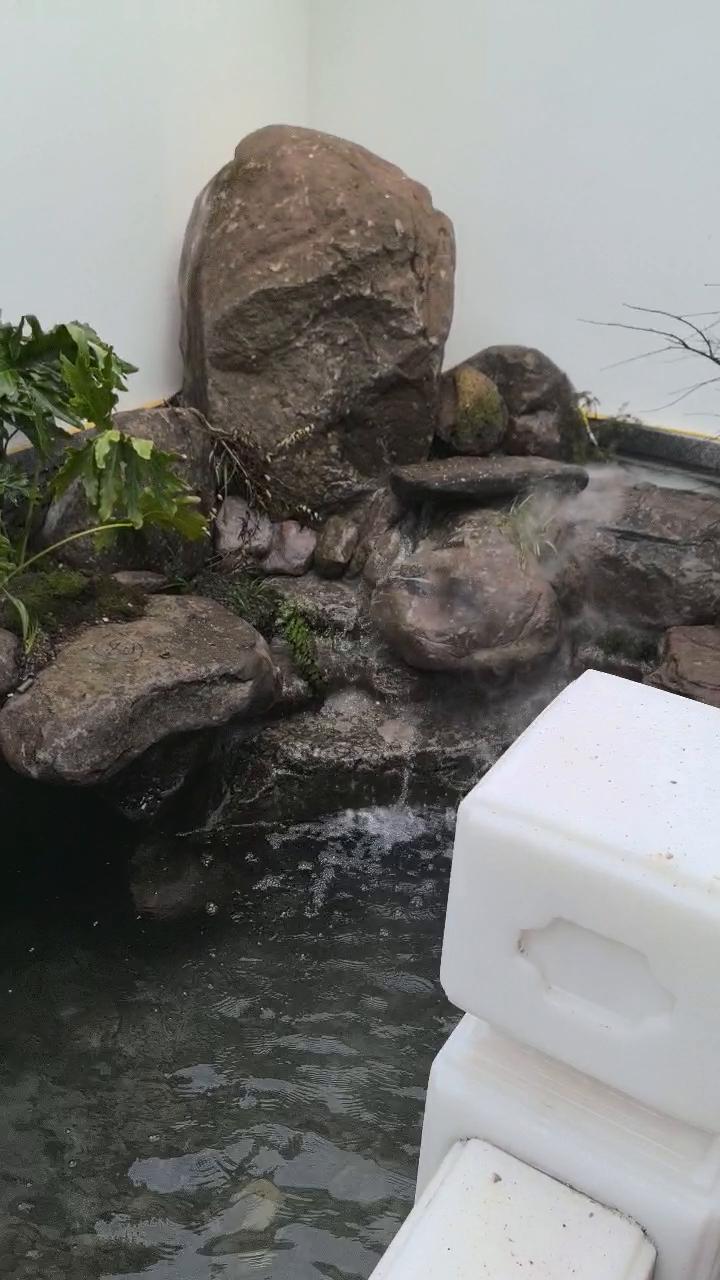

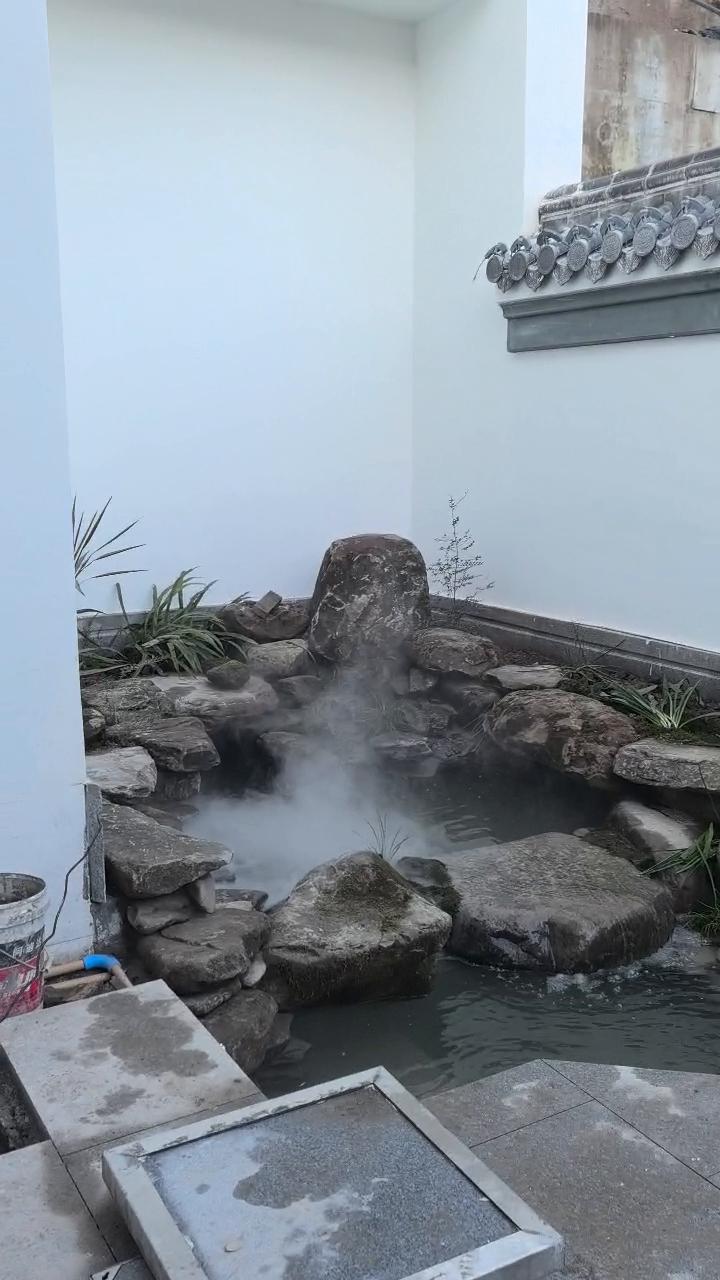

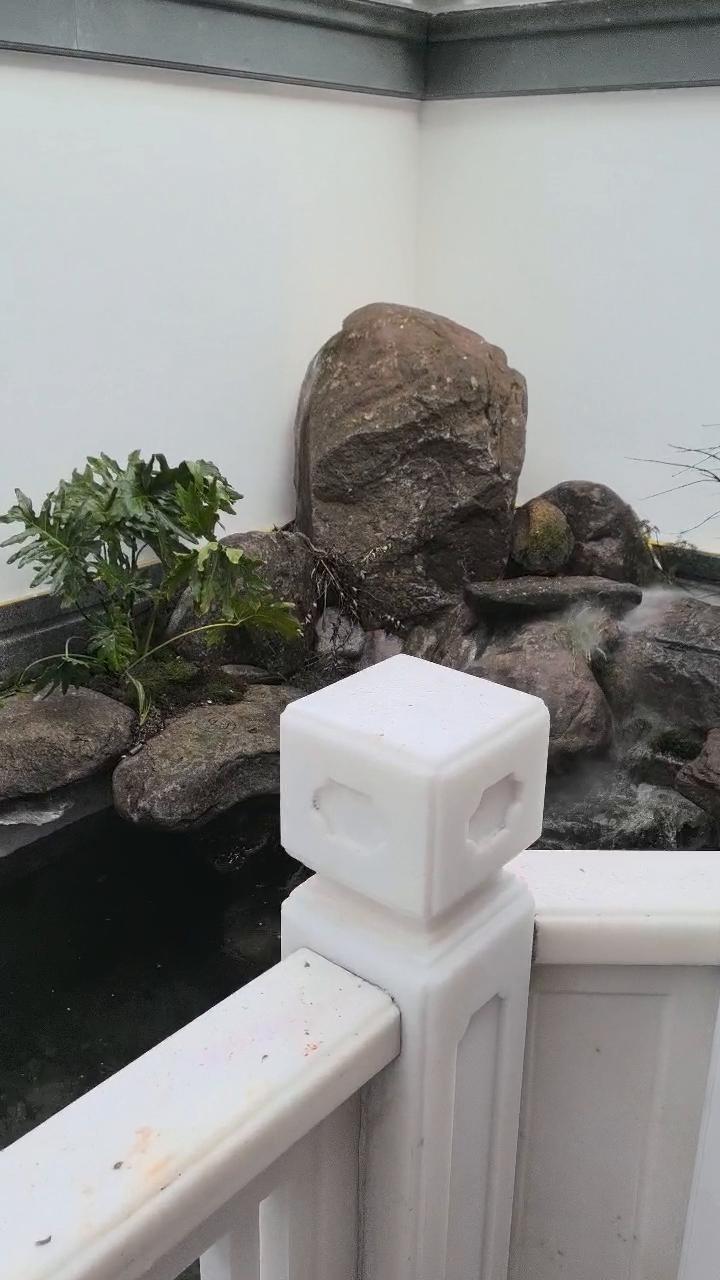

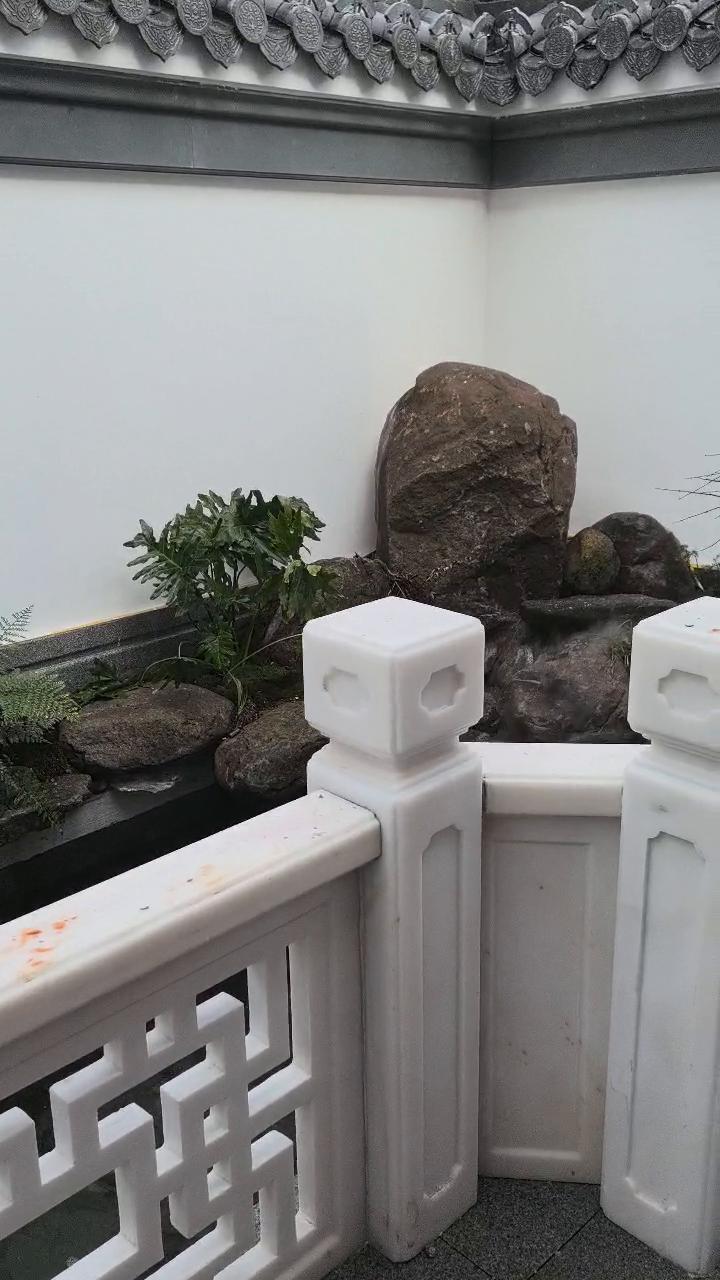

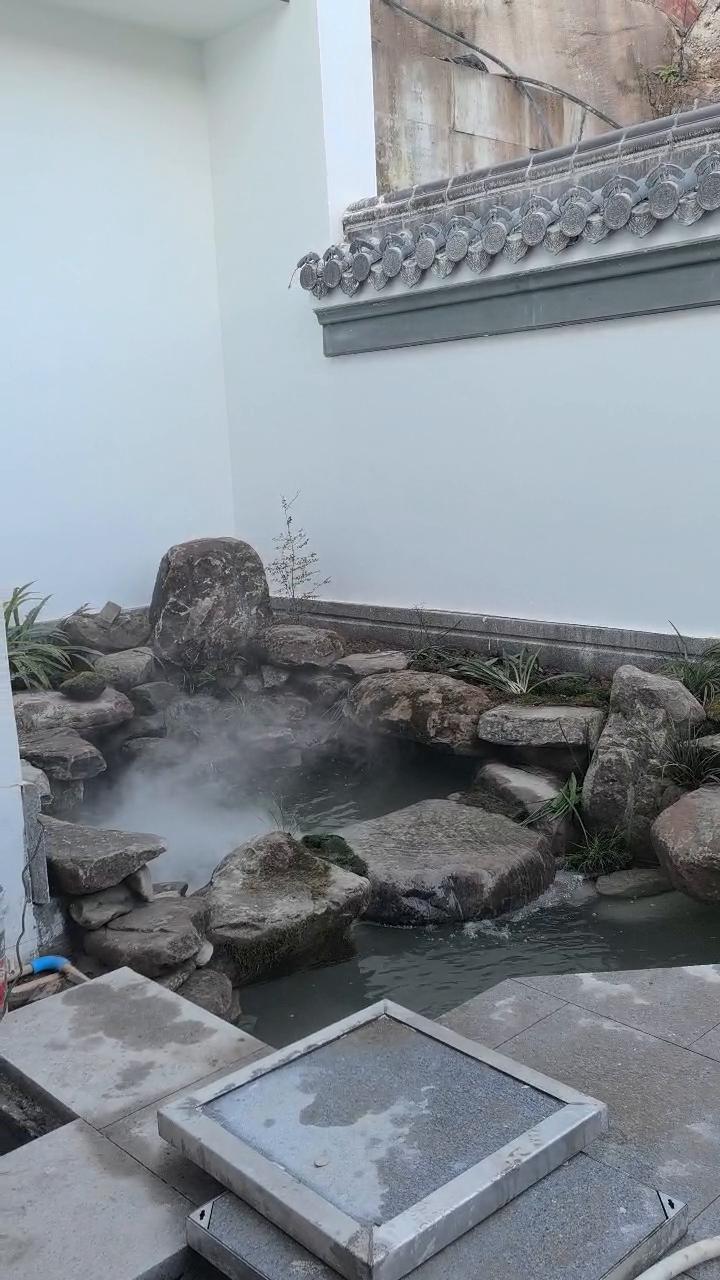

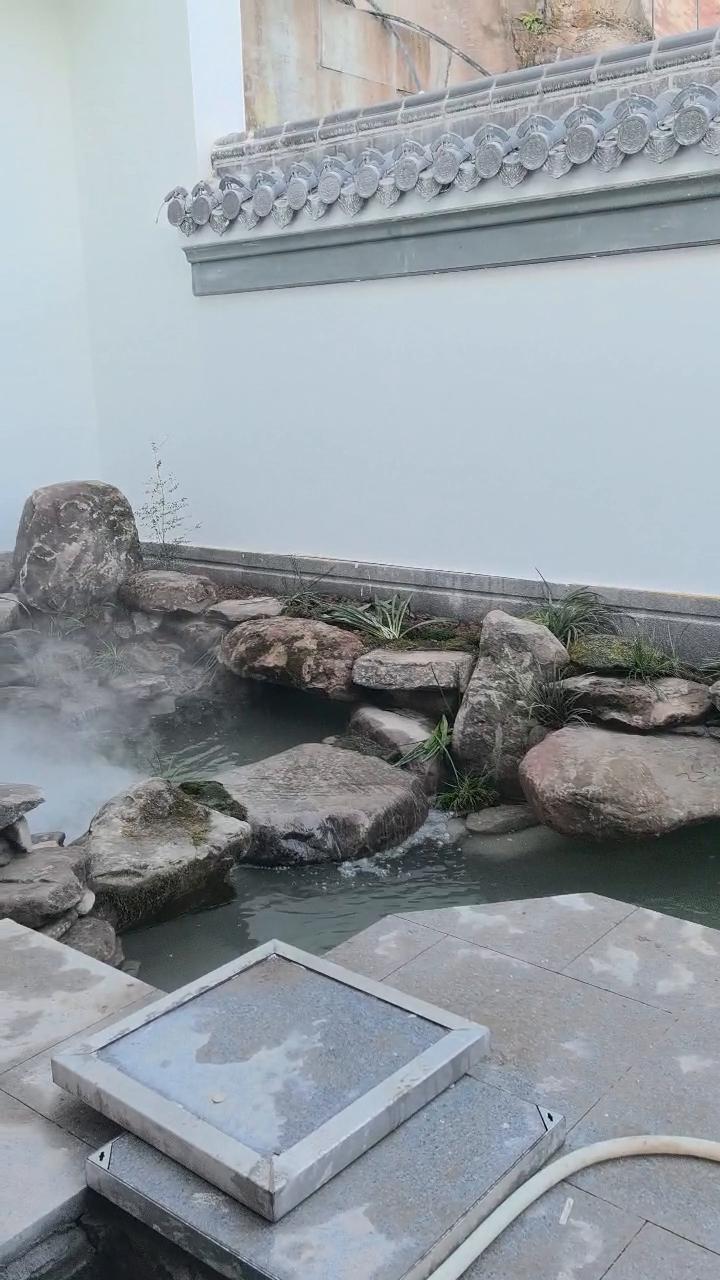

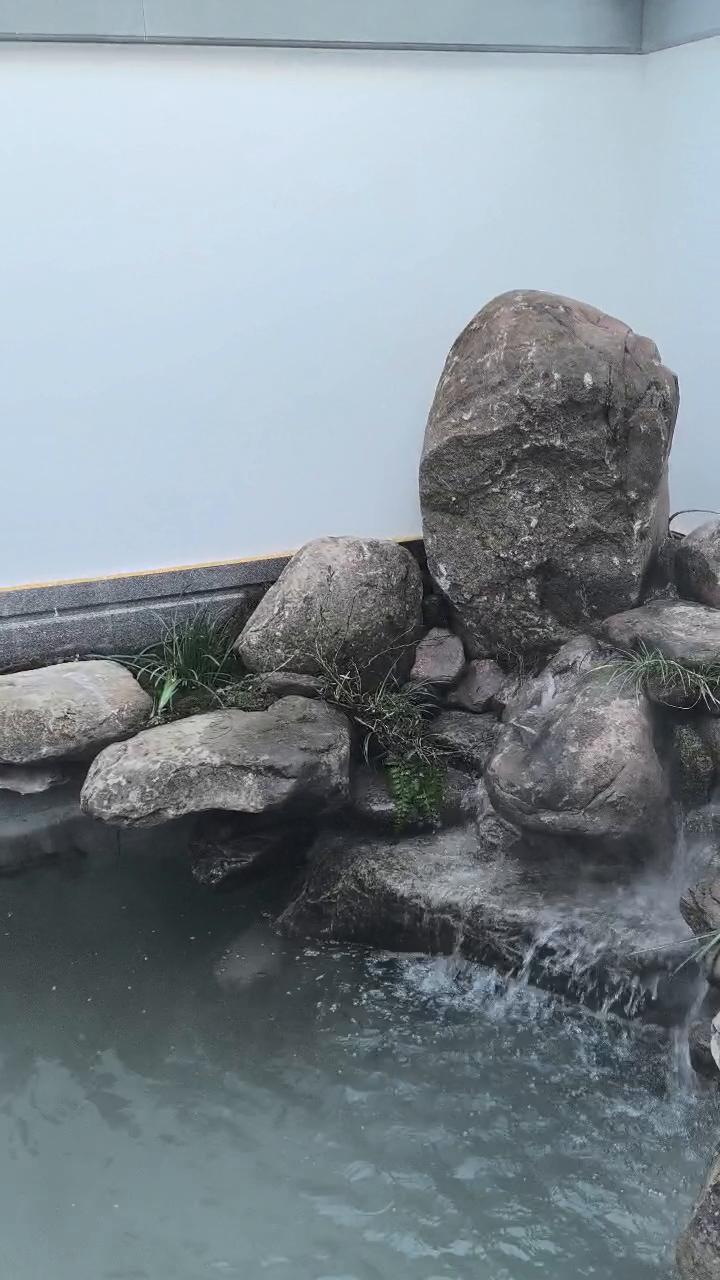

假山是主峰、次峰、跌水三段落位堆的,主峰定调,顶部做跌水。水从跌水口下来的时候带出雾气,配合四合院的瓦檐和院墙,出来的是中式庭院该有的那个味道。护栏用的是汉白玉,做中式镂空回纹,柱头带雕花,这个细节是为了跟整个院子的中式气质对齐,不是随便配一根白栏杆。
整个项目是完整 EPC,从土建、防水、过滤、假山、造景到养水放鱼一次交付,总造价 38 万左右。50 吨体量、80 吨原生态石材、塔吊吊装、五级过滤、汉白玉护栏,38 万落在这个区间。
造价口径说明:本文价格属 完整EPC新建 层级,涵盖范围以报价单列明为准。不同设备与材料配置价格会有差异, 下方「业主投入」为该项目的实际结算口径。
本案例整理自「鱼池阿标知识库 · 真实案例库」,由鱼池阿标核对。 客户姓名、门牌等隐私信息已做脱敏处理。案例为单个项目实际数据,地区与配置不同价格会有浮动。
项目脉络
问题诊断
业主在四川达州建了一座四合院式宅院,院内要做一个 50 吨量级的锦鲤池,配一座原生态石头堆砌的假山。难点不在池体,而在两件事:一是石头,要天然形态、不切割不精修,工地上普通吊车又进不去;二是水质,50 吨水体配大水面假山,跌水落差大,最怕交付后水浑、绿藻爆发。
鱼池阿标方案
石材从业主老家小溪边就地采集挑选,合计近 80 吨原生态石头,用建高楼大厦的塔吊从巷道吊进院内,不切割、不精修,按主峰、次峰、跌水三段落位堆砌。池体主池净长 5590mm、净宽 4510mm,进深方向 3860mm,设浅水区 1 米水位与深水区 1.5 米水位两区,深水区夏季高温给鱼留出降温空间。配五级过滤系统独立仓段,物理与生化过滤分开,2024 年 11 月开工,2025 年 1 月完工交付,赶在业主过年回家前收尾。护栏用汉白玉,中式镂空回纹,与四合院瓦檐气质对齐。
关于这个项目的常见问题
Q四川达州四合院 50 吨锦鲤池 · 原生态假山塔吊吊装 · 交付一年半水清这个项目在哪里、规模多大?
项目位于四川省达州市(四合院式宅院),约50吨水体,施工周期2024-11 开工,2025-01 完工交付(赶业主过年前),业主投入完整EPC 约¥38万。项目标签:原生态假山、塔吊吊装、五级过滤、四合院鱼池、汉白玉护栏、50吨大池。
Q这个项目遇到了什么问题,最后怎么解决的?
业主遇到的问题:业主在四川达州建了一座四合院式宅院,院内要做一个 50 吨量级的锦鲤池,配一座原生态石头堆砌的假山。难点不在池体,而在两件事:一是石头,要天然形态、不切割不精修,工地上普通吊车又进不去;二是水质,50 吨水体配大水面假山,跌水落差大,最怕交付后水浑、绿藻爆发。 鱼池阿标的解决方式:石材从业主老家小溪边就地采集挑选,合计近 80 吨原生态石头,用建高楼大厦的塔吊从巷道吊进院内,不切割、不精修,按主峰、次峰、跌水三段落位堆砌。池体主池净长 5590mm、净宽 4510mm,进深方向 3860mm,设浅水区 1 米水位与深水区 1.5 米水位两区,深水区夏季高温给鱼留出降温空间。配五级过滤系统独立仓段,物理与生化过滤分开,2024 年 11 月开工,2025 年 1 月完工交付,赶在业主过年回家前收尾。护栏用汉白玉,中式镂空回纹,与四合院瓦檐气质对齐。 交付后业主反馈:业主原话:交付到现在一年半了,水还是清的,中间没换过水。
Q过滤仓到底要配多大?
工程上按总水体比例来定:过滤仓一般取总水体的 1/3 到 1/5,1/3 是标准养鲤配置,现场条件受限可退到 1/5,但密度要相应降低;循环水泵按每小时循环全池 3 倍选型,高密度养殖提到 4–5 倍。物理过滤负责截留残饵粪便,生化过滤负责降解氨氮与亚硝酸盐,两个仓段独立分隔才便于分别清洗,不能混在一仓里图省事。
照着这个案例,问小程序
上面这个池子能做成,靠的是过滤比例、水路落差、过滤级数这些算得清的数。 你自己家那池子能不能这么干,把尺寸和水深发给小程序的 AI,几分钟能给你一个初步方案。
